淄博一家铸造厂的设备科郑科长,最近被一台液压升降平台难住了。车间要加装设备,把造型线上的砂箱从地面升到1.8米高的浇注平台,砂箱加砂后重8吨,尺寸4.2米×2.0米。标准液压升降平台,载重5吨到头了,台面最大也就3米×1.8米。更麻烦的是,地坑深度只有60公分,标准剪叉结构收不进去,地面还是老厂房的水泥层,承重能力说不清。

“载重翻倍,尺寸超规,场地还受限,这平台怎么定?”郑科长问了好几家,要么直接说做不了,要么含糊报价不敢签。这种特殊载重与尺寸要求叠加的工况,标准机型没戏,只能走非标定制。
一、现场勘测:三个硬数据,直接锁死方案边界
我们技术员到车间实测:地坑净深58公分,比图纸少2公分;地面是15公分厚C25混凝土,下方为素土夯实;进出料方向从北侧短边进,砂箱要用行车吊装到平台上。载重8吨,台面需覆盖砂箱尺寸并留出操作余量。
这三组数据一摆,方案的约束条件就清楚了:地坑浅,普通单层剪叉收纳高度不够;载重大,液压缸数量、剪叉臂规格、底座面积全要升级;地面不牢,载荷不能集中传递。

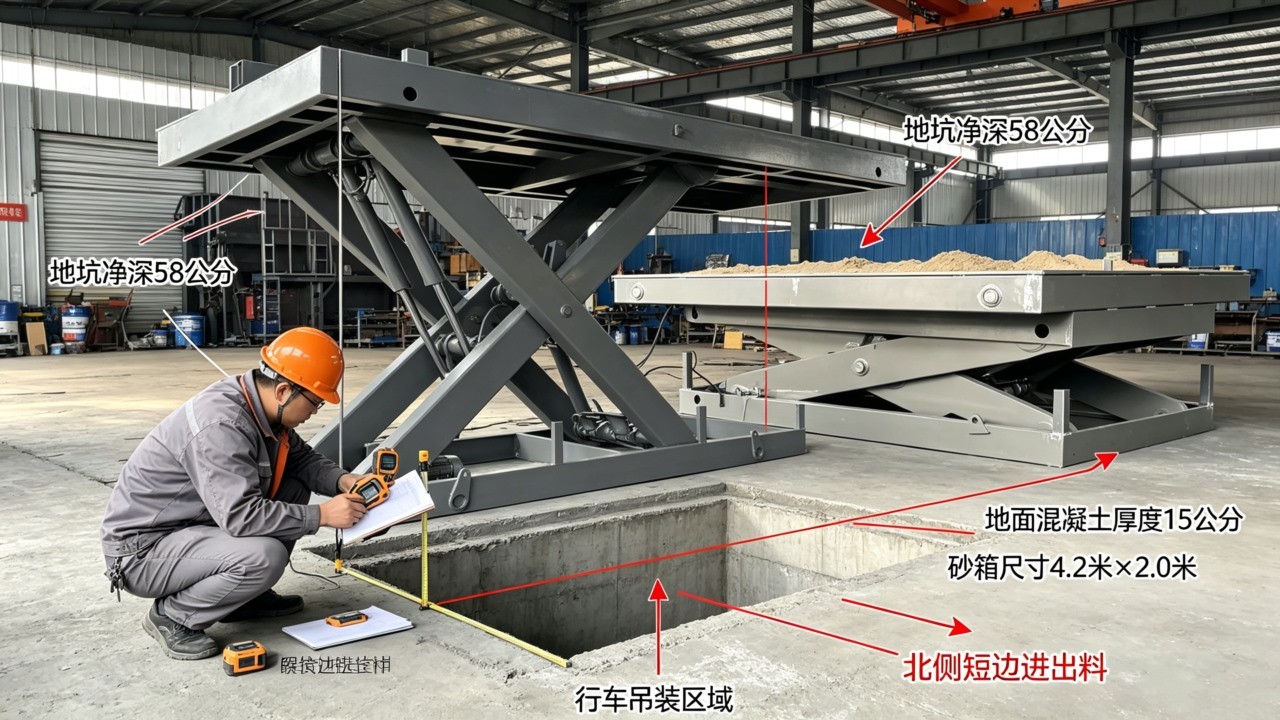

图1:现场勘测实拍图
二、方案沟通:三个非标改动,每个都有计算支撑
针对郑科长的现场,我们做了三处关键设计。
剪叉结构改双层,收纳高度压到55公分。载重8吨、升高1.8米,按常规单层剪叉设计,收纳高度至少65公分,放不进58公分的地坑。改成双层剪叉,高度上多叠一层,收纳高度降下来,但载重能力要靠更强的材料和更密的铰接点来保。剪叉臂材料从Q235换成Q355B高强度锰钢,壁厚8毫米,比标准5吨机型加厚60%。铰接轴直径从40毫米加到60毫米,轴套用铜基合金,耐压耐磨。
液压系统上四油缸同步方案。8吨载荷加上平台自重接近10吨,两只油缸单边受力不均,四只油缸分布在四个角,通过分流马达强制同步,保证平台升降全程水平误差不超过3毫米。油缸缸径110毫米,泵站压力23兆帕,管路用无缝钢管,焊口100%超声波探伤。
底座改整体框架,分散地面压力。平台自重加满载接近12吨,如果按四个支点算,每个支点要压3吨。15公分厚的水泥地面扛不住。我们把底座做成整体框架,底部铺16毫米厚钢板,面积覆盖到6平方米,单位面积压强从支点式的每平方厘米20公斤以上,降到每平方厘米2公斤,低于地面承载力。钢板下面再垫20公分厚碎石垫层,进一步把压力扩散开。

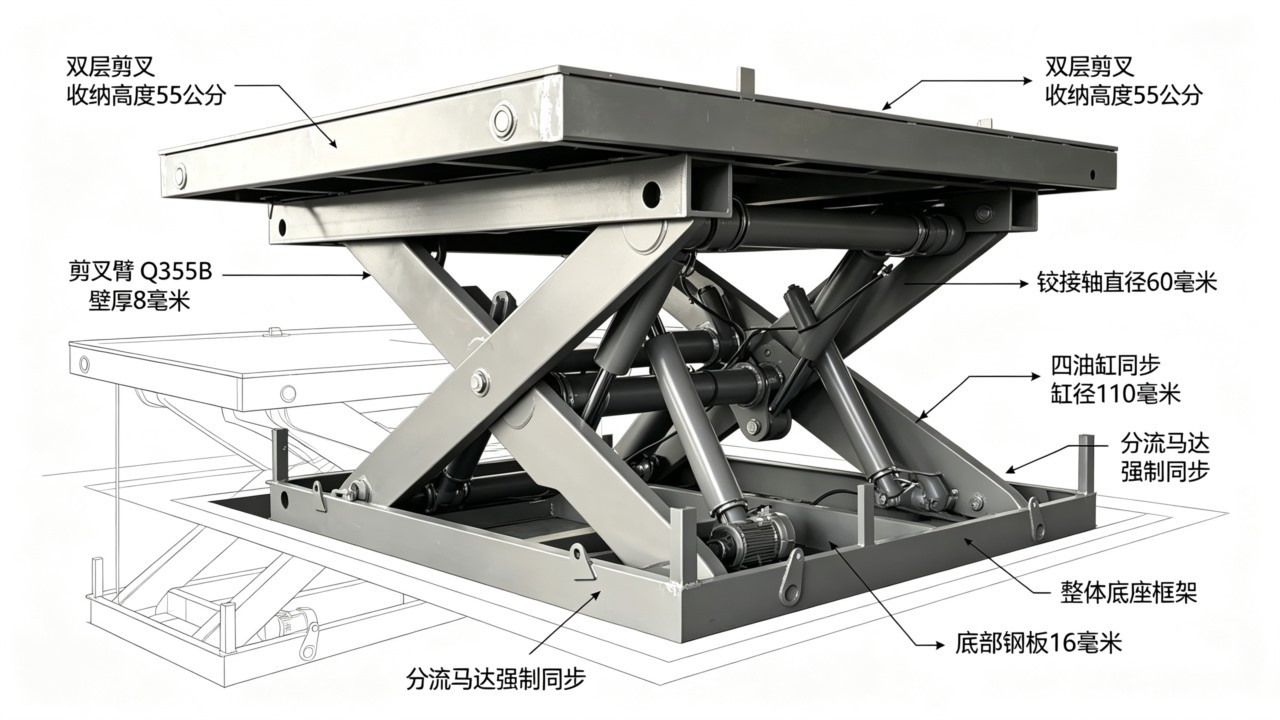

图2:非标设计结构示意图
三、图纸确认与生产制造:大载重平台的品控,藏在这些工序里
郑科长看完方案,问了一句:“8吨压在双层剪叉上,铰接点不会断吗?”我们没有口头承诺,带他到车间看了正在生产的一台同类设备,并给他看了铰接点的探伤报告:每个轴孔焊后做超声波探伤,重点检查焊缝根部,不允许有未熔合和气孔。
生产环节,这台平台的焊接量是标准5吨机型的两倍。剪叉臂方管对接焊缝全部开坡口,焊后先目视再探伤。铰接孔用数控落地镗床加工,孔径公差控制在H7级,保证四组剪叉同步不别劲。油缸支座和底座连接面用大型龙门铣一刀铣平,平面度0.1毫米以内。
出厂前做了1.25倍超载测试:10吨砝码静置在平台上,升到1.8米高位,保压30分钟,沉降量小于2毫米。测试全程录像,数据存了档。

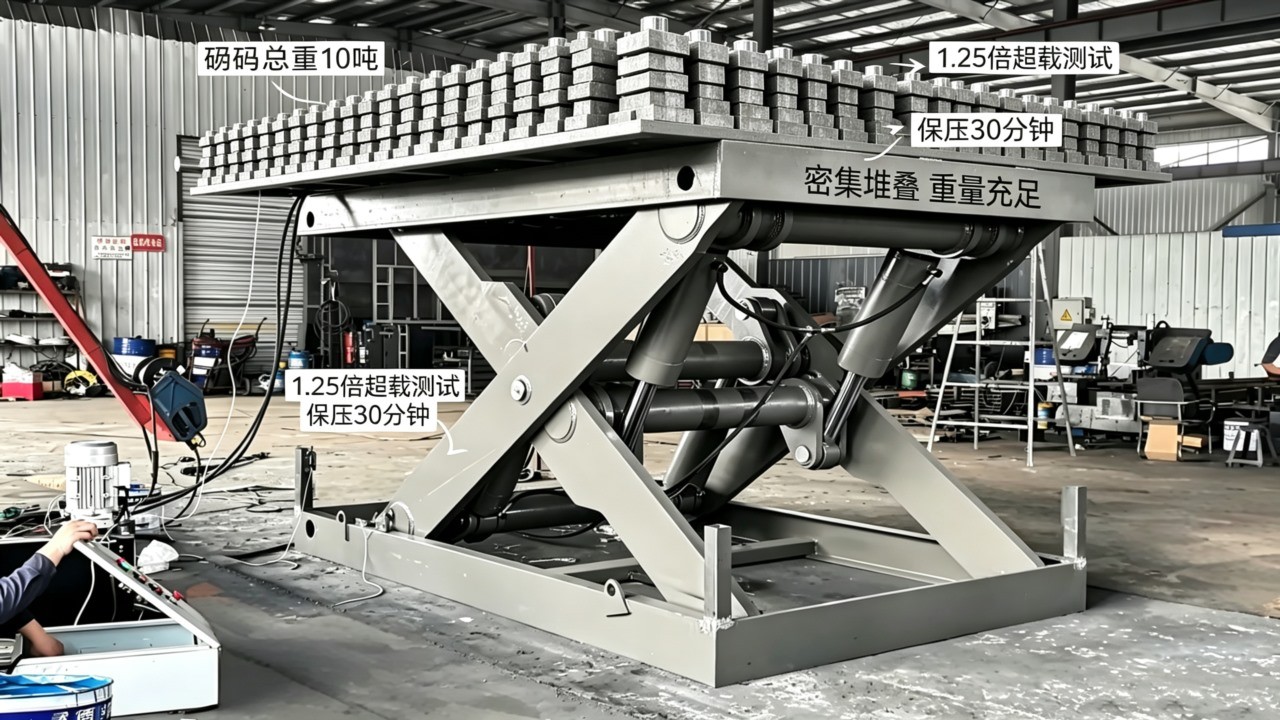

图3:车间超载测试实拍图
四、安装调试:现场没有行车吊装,我们这样把设备放进地坑
设备运到现场,又冒出一个问题:车间行车在检修,吊装设备进不了场。这台平台自重6吨,靠人力挪不动。

安装师傅用了“地锚加卷扬”的土办法:在地坑两侧各打四根化学锚栓,挂上手动葫芦,把平台一点点溜进地坑。没有行车,就用导链和滚杠配合。整个过程用了大半天,郑科长在旁边看得捏了把汗,但设备平稳落位,地坑边没有磕碰。
调试做了三组测试:空载升降十次、8吨满载升降五次、10吨超载保压30分钟。四只油缸同步性在分流马达控制下,平台四角高差始终在3毫米以内。郑科长让行车把砂箱吊上平台,实际走了一趟流程,才在验收单上签字。
结 语
液压升降平台非标定制,碰到特殊载重和特殊尺寸,标准机型的参数表就失效了。8吨载荷,靠的是四油缸同步和加厚剪叉;4.5米台面,靠的是整体底座分散压力;60公分浅坑,靠的是双层剪叉压缩收纳高度。每个改动背后,都是计算和测试在支撑。你的平台要载多重、台面要多大、地坑有多深——把这些告诉我们,技术员先到现场量一遍,再出一套有依据的非标方案。你的工况特殊,我们有办法。
