纸浆车间高温高湿,液压升降平台怎么定制?
淄博一家造纸厂的设备科老赵,上个月为一台液压升降平台跑了四家供应商,只有两家愿意来现场看。
他的需求不复杂:把1.2吨的纸浆包从地面升到1.8米高的输送线进料口,每天三班倒,升降200次以上。问题出在环境——纸浆车间常年温度40℃左右,蒸汽弥漫,湿度常年在85%以上,地面有冷凝水。标准液压升降平台进去,液压油容易吸水乳化,电气箱受潮跳闸,钢结构表面几个月就起锈点。
“纸浆车间这个环境,你们能不能按这个工况定制?”老赵最后找到我们。
液压升降平台非标定制的价值,不是把标准机改改尺寸,而是把现场的特殊条件逐一变成设计参数。老赵的车间,高温、高湿、蒸汽三个条件叠在一起,每一项都要在方案里单独解决。
一、现场勘测:把温度、湿度、蒸汽三个数据量准
我们技术员到现场实测:车间环境温度41℃,靠近烘缸区域局部到45℃;空气相对湿度87%,蒸汽在设备表面凝结成水珠;地面有冷凝水,普通聚氨酯轮在湿滑地面上摩擦系数不足0.4;纸浆包加托盘总重1.2吨,叉车推入时有轻微冲击。
这组数据一摆,定制方向就清楚了:液压系统要耐高温,电气要防潮,结构要防腐防锈。老赵听完勘测结果说:“你们把湿度和温度都量了,之前几家只问我载重多少。”

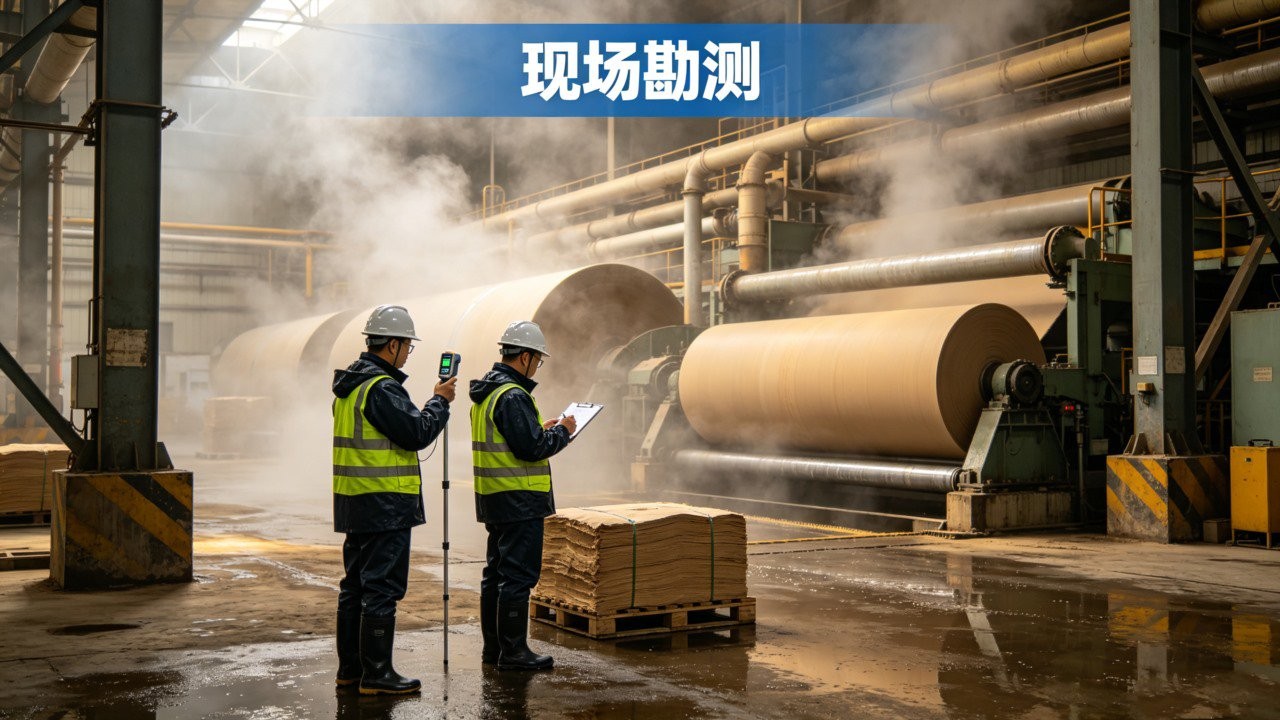

图1:造纸厂纸浆车间现场实拍图
二、方案沟通:三处非标改动,把高温、高湿、蒸汽逐个化解
针对老赵的现场,这台液压升降平台做了三处关键设计。
液压系统按高温高湿工况重新匹配。标准液压油在40℃环境下连续工作,油温很快升到70℃以上,加上蒸汽环境,油液容易吸水乳化。我们做了三处调整:换用68号高温抗磨液压油,粘度指数高,油温到80℃仍能保持足够油膜强度;泵站加装风冷散热器,油温超60℃自动启动,把油温压在65℃以内;油箱呼吸口加装干燥过滤器,阻止水汽从呼吸口混进油里。这套配置保证连续作业两小时油温不超标。
电气系统做防潮密封处理。纸浆车间湿度大,常规IP54控制箱撑不过半年。控制箱、行程开关、接线盒全部换成IP65密封等级,电缆进口用防潮格兰头,箱门加硅胶密封条。控制箱内部加装加热除湿器,停机时自动保持箱内干燥。电控箱安装位置抬高到离地1.5米,避开地面蒸汽最浓的区域。
钢结构做重防腐处理。纸浆车间的湿热环境对钢材腐蚀性强,标准喷漆几个月就起锈。我们给老赵的方案是三层涂装:喷砂除锈到Sa2.5级,环氧富锌底漆80微米,环氧云铁中间漆100微米,聚氨酯面漆60微米,总膜厚240微米。剪叉臂铰接轴用不锈钢材质,销孔加装密封圈,防止水汽进入配合面。

图2:非标液压升降平台结构图
三、图纸确认与生产制造:高温高湿下的品控,藏在密封和防腐里
老赵对“液压油乳化”这个事最在意。我们给他看了两样东西:一份液压油抗乳化测试报告,一份电气箱防潮测试记录。抗乳化测试是把油样和水按标准比例混合,搅拌后静置,测油水分离时间。68号高温抗磨液压油的分离时间在30分钟以内,远优于标准要求的60分钟。防潮测试是把电控箱放进湿度95%的环境舱,连续运行48小时,箱内无凝露。老赵看完测试记录才在图纸上签字。
生产环节,这台液压升降平台的品控重点在三处。油箱内壁做防锈处理,避免内壁锈蚀污染油液。电控箱装配完成后做淋水试验,模拟蒸汽凝结水冲刷,箱内无渗水。钢结构涂装每道漆用测厚仪抽检,每平方米不少于三个测点,膜厚不达标不进入下一道工序。出厂前做了三组测试:1.25倍超载保压30分钟、45℃高温满载升降两小时、湿度95%环境舱电气运行测试。数据全部达标才发货。
四、安装调试:车间湿度比勘测时还高,除湿器派上用场
设备送到现场,安装时实测车间湿度到了90%,比勘测时还高。老赵有点担心。调试时我们专门做了个极端测试:下午蒸汽最浓时段,满载升到1.8米,连续升降一个半小时。电控箱内的加热除湿器在湿度超85%时自动启动,把箱内湿度压在70%以下。液压站油温稳定在63℃,升降速度比常温慢不到8%。老赵让工人实际操作了两趟,确认平台升得稳、操作灵敏,才签字验收。

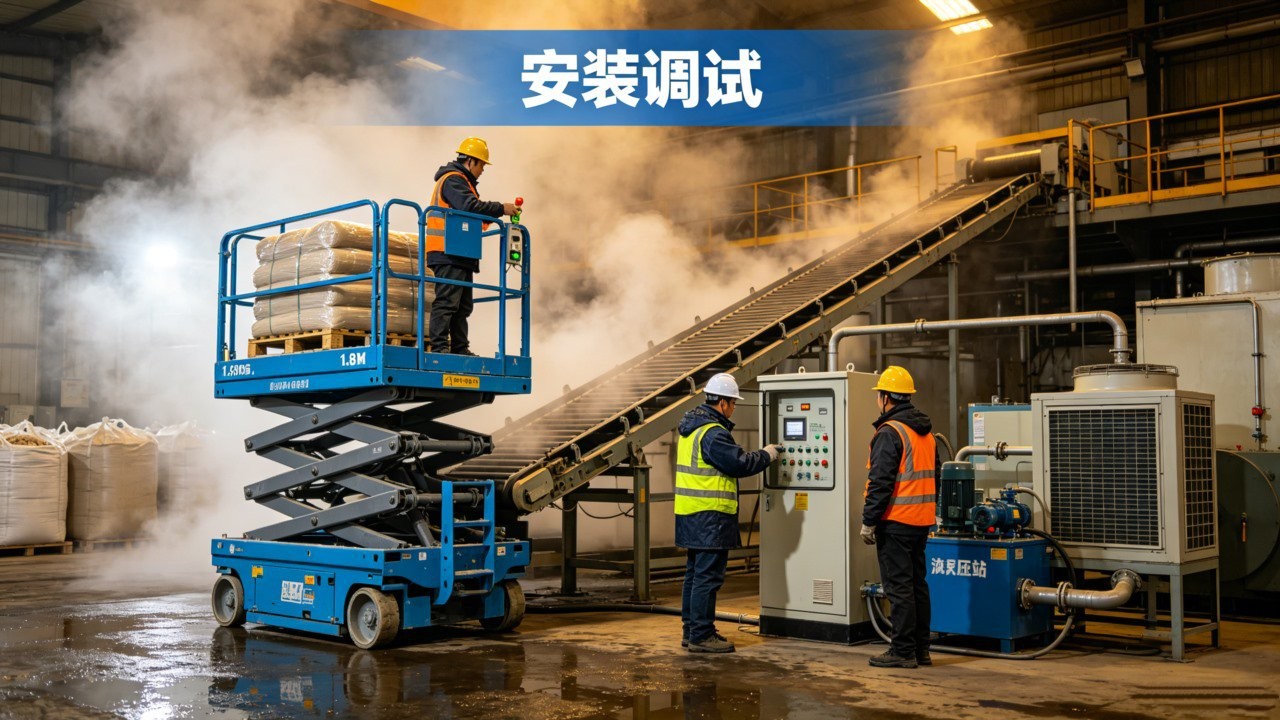

图3:设备在纸浆车间内运行实拍图
结 语
液压升降平台非标定制,匹配的是现场的真实工况。老赵的纸浆车间有高温、高湿、蒸汽,标准机进去液压油乳化、电气受潮、钢结构生锈。非标定制做的事,是把耐高温液压、防潮电气、重防腐结构逐项落到设计里。你的现场有什么特殊条件?温度多高、湿度多大、有没有腐蚀性介质——把这些告诉我们,技术员先到现场量一遍,再出一套有依据的非标方案。你的工况特殊,我们有办法。
本文地址:https://pt.sjt16.com/yypt/1584.html
发表日期:2026-09-22 07:46:12
更多【液压升降平台】信息(液压升降平台非标定制,固定式液压升降平台,移动式液压升降平台,剪叉式液压升降平台,液压升降平台方案设计)查看地址:https://pt.sjt16.com/yypt/
