冷链车间自行式升降平台定做_哪些要求必须写进合同?

想定做自行式升降平台,但不知道要求怎么提才靠谱?本文结合冷链车间非标案例,拆解定做中必须明确的现场数据、载重余量、环境条件与安全测试要求,帮你把口头需求变成合同条款。免费出图报价,支持按需定做。

在线咨询服务电话
130 6504 4211



潍坊一家食品厂的王工上周打来电话,语气里带着犹豫:“我们要定做一台自行式升降平台,用在冷库出货口,通道只有1.3米宽,地面经常有冷凝水。我列了十几条要求,但不知道全不全,更不知道哪些必须写进合同。”

这种困惑,很多采购负责人都有。自行式升降平台定做,最怕的不是提要求,而是要求提了等于没提——口头说“要稳一点”“要耐用”,厂家回一句“没问题”,最后设备做出来,问题还在。定做要求的标准,是能写进合同、能现场验证、能对应到具体技术参数。

下面结合王工这个冷库案例,说清楚自行式升降平台定做要求到底该怎么提。

一、现场勘测:所有尺寸必须实测,不能只靠图纸

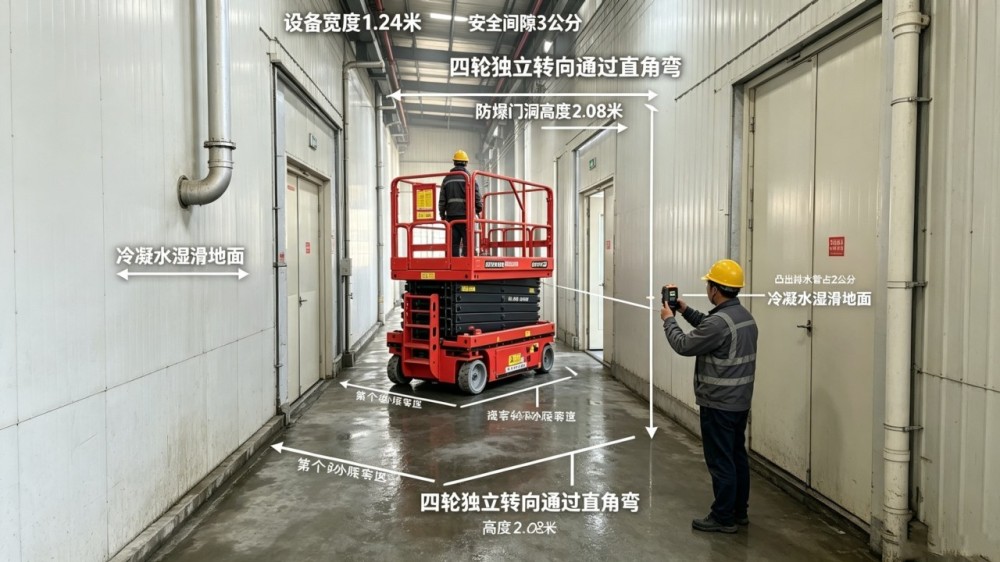

图1:冷库通道宽度实测图



王工在电话里说通道1.3米宽,我们技术员到现场实测,最窄处只有1.28米——一侧墙面上有个凸出的排水管,占掉了2公分。如果按1.3米设计,设备宽度做到1.2米,看似留了10公分余量,实际通过排水管位置时只剩4公分,转弯必蹭墙。

最终设备宽度定在1.22米,实测最窄处1.28米,两侧各留3公分安全间隙。这个数据是激光测距仪在现场打出来的,不是拍脑袋定的。定做要求的第一条标准:所有限制尺寸,必须现场重新量一遍,图纸尺寸仅供参考。

二、载重与高度:要按实际工况留足余量,别卡着额定值提

王工的清单写“载重400公斤,作业高度6米”。这两个数据方向对,但细节需要调整。

载重方面,我们建议按500公斤设计。冷库出货的冻品箱标重300公斤,但表面结霜后实际重量可能到350公斤,再加上液压叉车推入时的冲击载荷,瞬间压力可能超过静态载重的1.5倍。400公斤的额定值,扛不住这种工况。最终按500公斤设计,结构强度和液压系统都留出安全空间。

高度方面,现场净空实测只有6.3米。设备升到6米,护栏高度0.9米,加起来6.9米,顶部会撞到冷库的风机盘管。这是王工没算到的。我们的方案是:作业高度降到5.6米,护栏改成折叠式,升到顶自动立起,降下来折叠,净空刚好够。这个调整,没有现场勘测发现不了。

三、环境条件:低温、湿滑、冷凝水,每一项都要写进技术要求

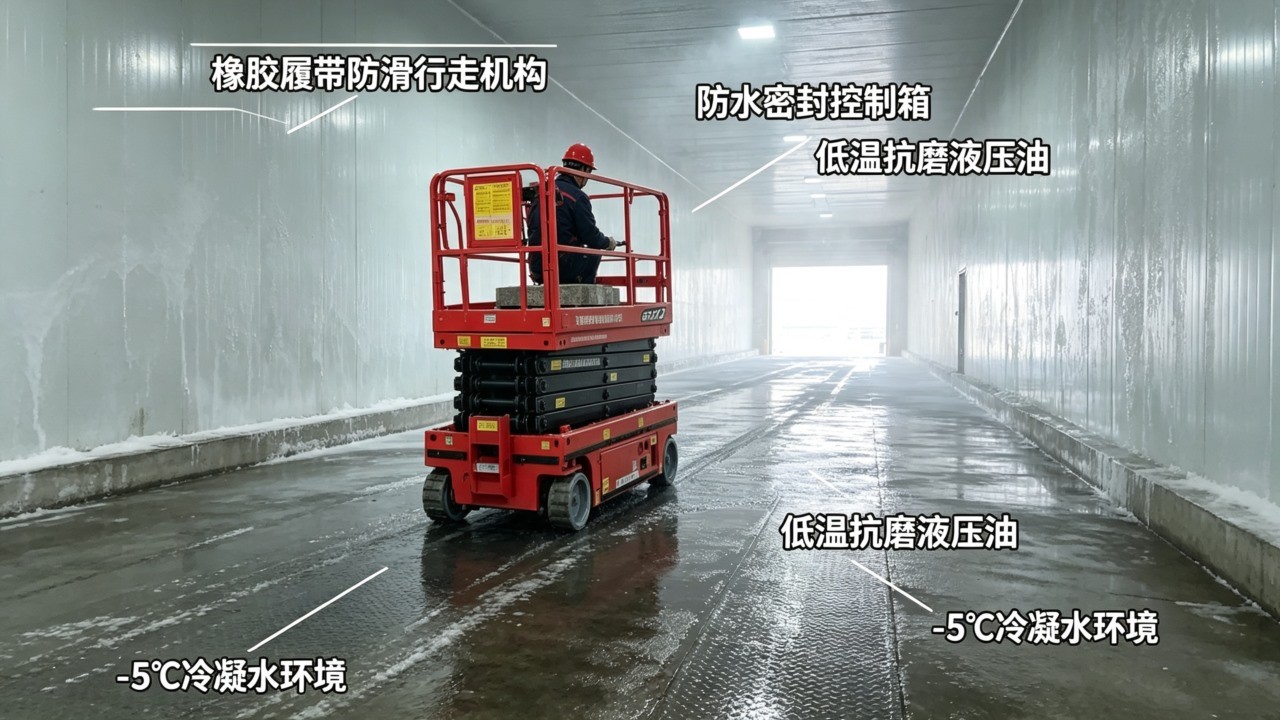

图2:设备在冷库湿滑地面运行的实拍图



王工清单里没提“低温”和“湿滑”,只说“地面平整”。但冷库温度-5℃,地面有冷凝水,这两个环境因素直接影响设备安全。

我们的做法是三处针对性设计:行走机构从聚氨酯轮改成橡胶履带,接地面积大,在湿滑地面不打滑;液压油换成低温抗磨型号,保证-10℃时粘度正常,不会因为油液变稠导致举升无力;电气控制箱做防水密封处理,防止冷凝水进入造成短路。

这些要求如果不写进合同,厂家按常温工况做,设备进了冷库就会频繁报故障。定做要求的标准里,环境条件必须一项项列清楚:温度范围、地面湿度、有无腐蚀性气体、有无粉尘。漏一项,后面可能多花几倍的维修费。

四、安全与测试:只有写进合同的定做要求,才算数

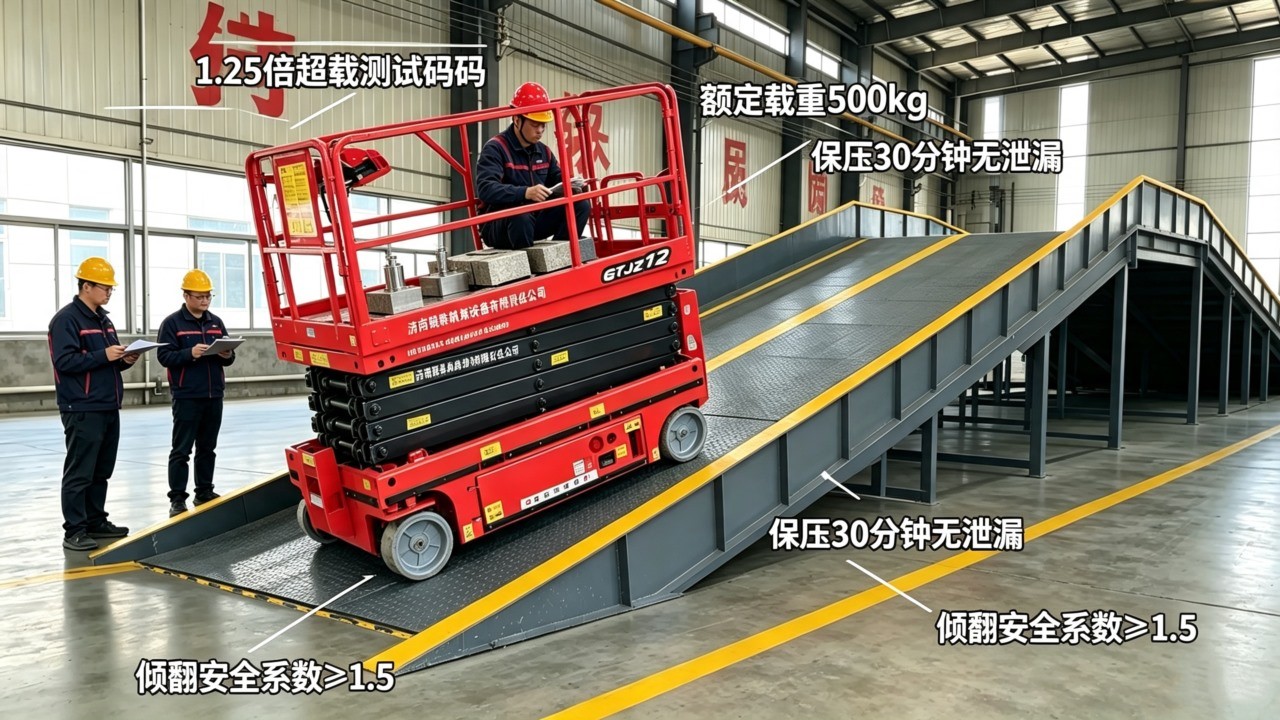

图3:设备在车间进行1.25倍超载测试的实拍图



定做要求里,安全配置和出厂测试不能只停留在口头。我们在合同里写了三条硬标准:设备符合GB/T 25849移动式升降工作平台安全要求;出厂前做1.25倍额定载荷超载测试,保压30分钟无泄漏;满载状态下在模拟湿滑坡道上做行走稳定性测试,倾翻安全系数不小于1.5。

为什么写这么细?因为定做设备一旦发生安全事故,追责靠的是合同和测试报告,不是销售人员的承诺。我们的车间有坡道试验台和液压测试设备,每台定做设备出厂前都按标准过一遍,测试数据存档,随设备交付。这个流程,没有自有生产车间的厂家做不了。

五、安装调试:门洞高度不够,现场拆护栏才进去

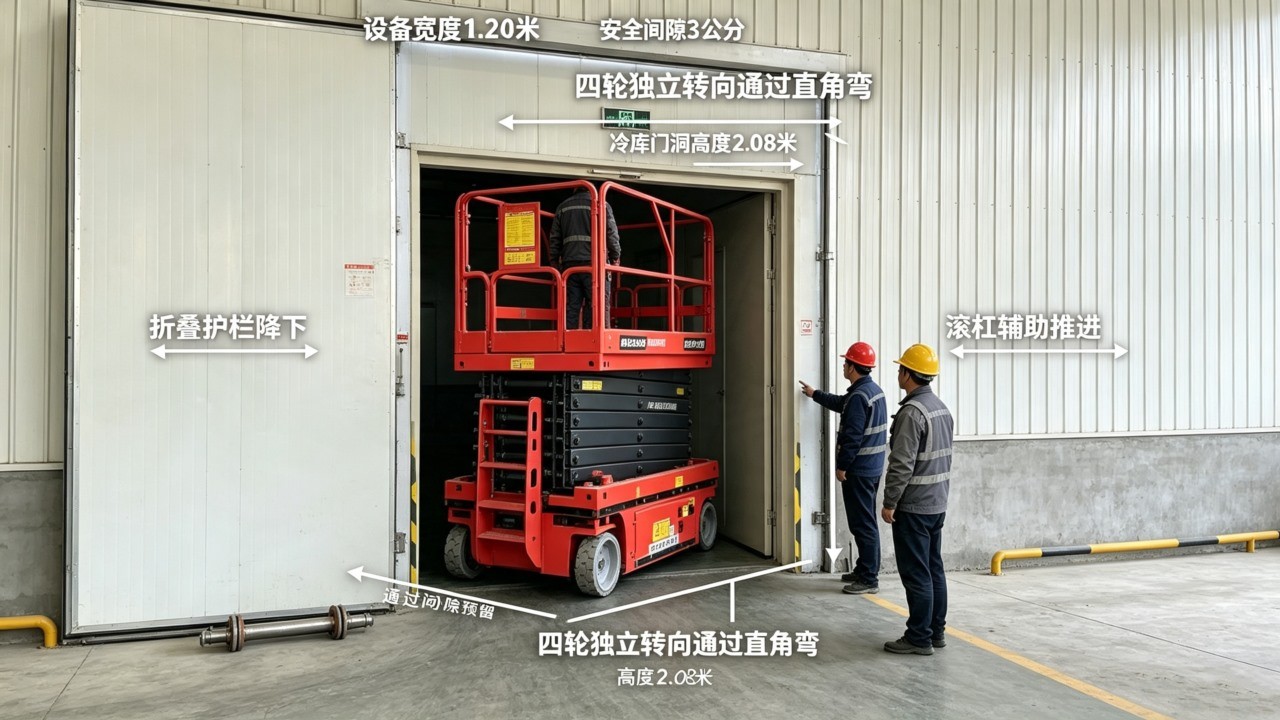

图4:设备通过冷库门洞的现场照片



设备运到现场,又冒出一个新问题:冷库门洞高度只有2.0米,设备整体高度(含折叠护栏降下)是2.15米,进不去。我们现场拆掉护栏组件,用滚杠推进去,再重新安装。这个细节王工之前完全没考虑到,但安装师傅有经验,提前带好了工具。

调试时做了三组测试:空载升降、满载升降、满载湿滑坡道行走。王工最担心地面打滑,测试时让操作工在结露的地面上满载行进,设备稳稳停住,他才签字验收。他的原话是:“你们连排水管凸出2公分都量到了,这设备我放心。”

结语

自行式升降平台定做要求,说到底就是四个字:实测为准。尺寸要实测,载重要留余量,环境要考虑周全,安全标准要写进合同。王工的案例说明,一个靠谱的定做方案,不是满足清单上的每一条,而是发现清单之外的问题,再把它解决掉。

你的工况有什么特殊限制?通道窄、地面湿滑、温度低、净空不够、有防爆需求——都没关系。把现场照片和尺寸发给我们,技术员先帮你判断可行性和需要明确的要求。你的工况特殊,我们有办法。
