济南一家电商仓储企业的运营主管老刘,上个月为一台仓库升降货梯跑了五家供应商,只有两家愿意来现场。
他的需求听着不复杂:把打包好的快递包裹从一楼分拣区送到二楼打包区,载重2吨,提升高度3米。但仓储现场有几个硬约束:标准托盘长度2米,叉车必须从短边方向进出货,台面宽度不能小于1.6米、进深至少2.2米;仓库是租赁的,地面不能挖坑;每天上下几百次,设备不能三天两头出故障。
“台面尺寸别扭,地坑不能挖,还要扛得住高频使用。”老刘最后找到我们,“仓库升降货梯非标定制,你们能不能接?”
这类工况,标准升降货梯的尺寸表里根本没有合适选项,必须按实际作业流程来设计。
一、现场勘测:托盘、叉车、地面,三个维度一起量
我们技术员到现场实测:托盘标准尺寸2米×1.4米,叉车从短边方向进出,叉车最小转弯半径0.9米;一层地面是环氧地坪,不能挖坑;提升高度3米,货梯井道已预留,净宽2米、净深2.5米;二楼出口方向和一楼的进料方向垂直。
这组数据一摆,定制方向就明确了:台面要满足叉车从短边进出托盘的路径,尺寸至少1.8米宽、2.3米深;无底坑安装;进出料方向要重新规划,不能简单做成直通式。老刘听完说:“你们连叉车转弯半径都量了,比之前几家靠谱。”

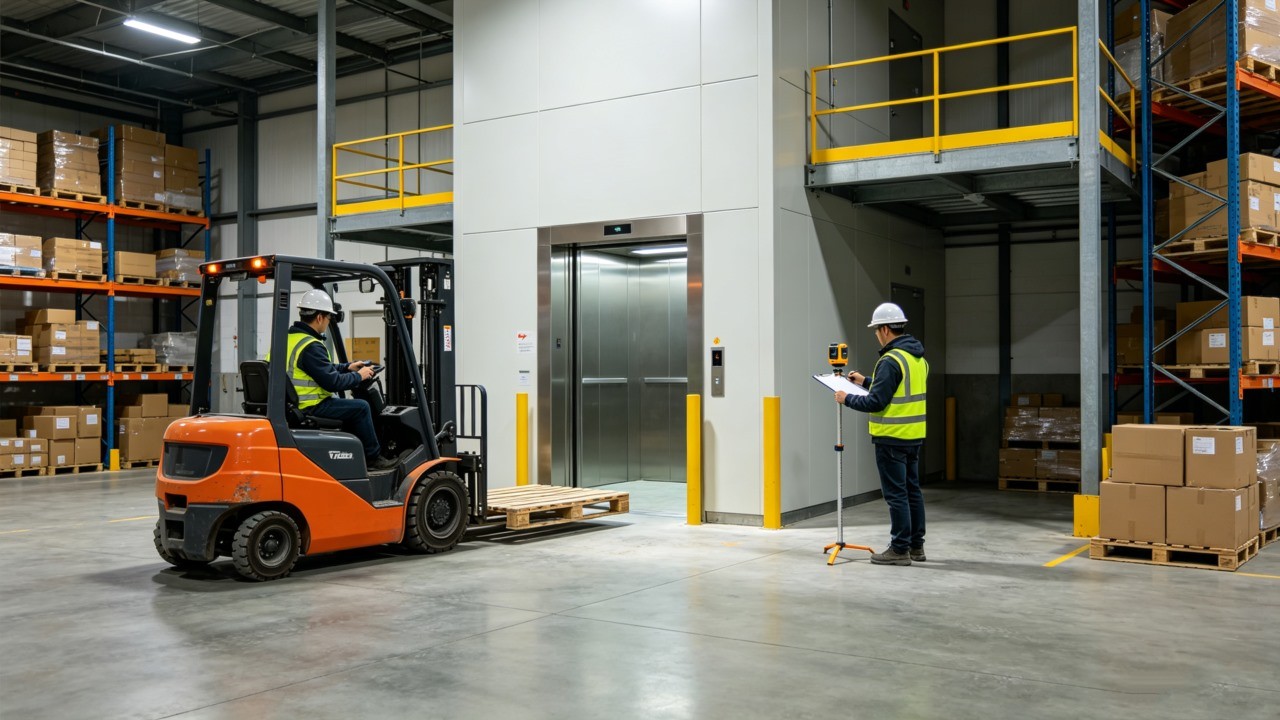

图1:仓库现场实测实拍
二、方案沟通:三处非标改动,把仓储场景“装”进设计里
针对老刘的现场,这台仓库升降货梯做了三处关键设计。
台面定做1.8米×2.3米,进出方向做直角布置。一楼叉车从南侧短边进,上到二楼后叉车从东侧出,台面只需要覆盖托盘的旋转路径。1.8米宽度是叉车短边进出2米长托盘的最小值,再窄叉车带托盘转不了向;2.3米进深给叉车留出0.3米操作余量。这个尺寸不是拍脑袋,是按叉车轴距和转弯半径算出来的。
无底坑落地安装加斜坡过渡。地面不能挖坑,货梯台面最低位离地12公分。叉车从地面开到台面,需要一个过渡斜坡。我们做了固定式斜坡加随动式台面的结构:台面降到最低时,斜坡与台面平齐;台面升起后,斜坡回到地面状态,不影响一楼通行。斜坡角度6度,叉车满载上下不吃力。
液压系统按高频工况强化。每天上下几百次,油缸密封件磨损是最大风险。活塞杆表面镀硬铬,耐磨寿命比常规密封高两倍;液压油选用68号抗磨液压油,适应高频工况下的油温升高;泵站选静音型,仓库夜班作业噪音不超标。出厂前做连续升降两千次疲劳测试,数据达标才发货。

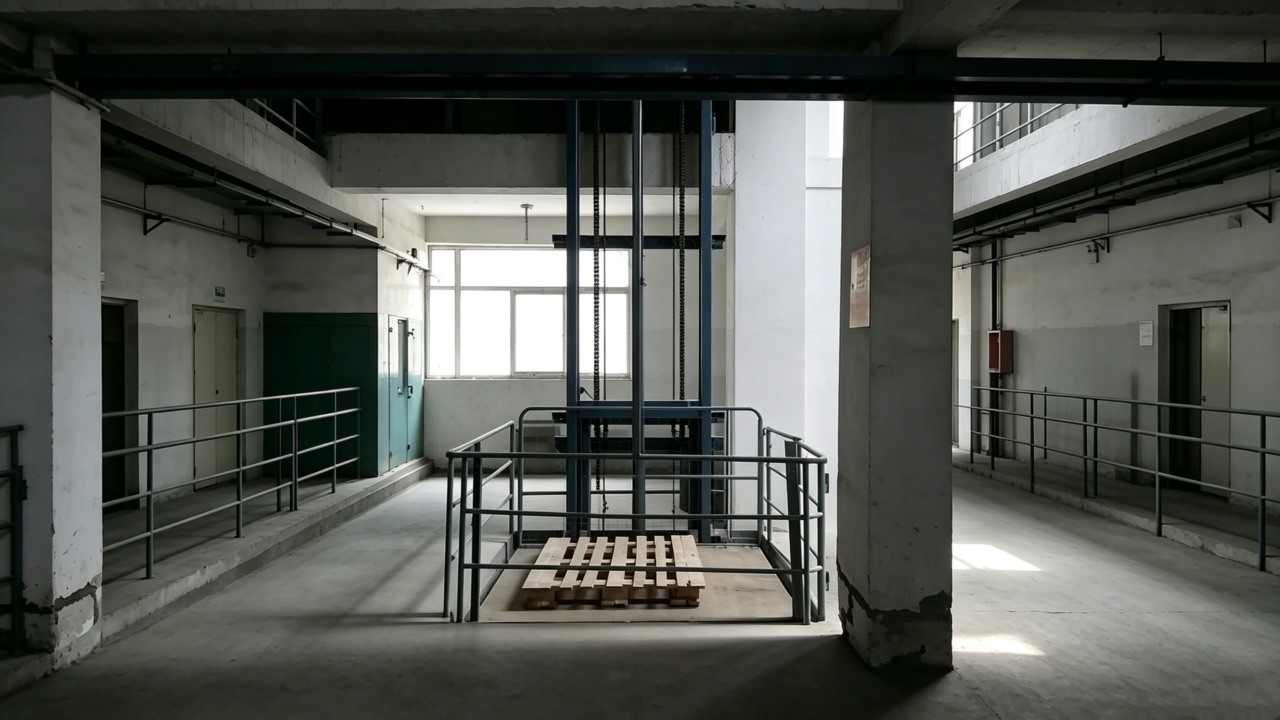

图2:非标仓库升降货梯结构示意图
三、图纸确认与生产制造:高频货梯的品控,藏在磨损余量里
老刘对“每天几百次”这个频率最担心,反复问设备能不能扛住。我们给他看了油缸密封件的选型计算:按每天升降300次、每年300天算,一年9万次,密封件设计寿命50万次,安全系数5倍以上。铰接轴套用铜基自润滑材料,高频升降下不别劲不异响。
生产环节,这台仓库升降货梯的品控重点在装配精度。叉车短边进出对台面水平度要求高,台面四角高差超过3毫米,叉车带着托盘上去会晃。我们用激光找平仪在装配线上校台面,四角高差控制在2毫米以内。出厂前做了连续升降疲劳测试和满载偏载测试,数据全部达标。
四、安装调试:二楼出口方向有误,现场确认修正
设备安装时,安装师傅对照图纸发现二楼出口方向的标注和现场实际有偏差——二楼叉车实际从西侧出,不是图纸上的东侧。好在设计时做了预留,台面的直角进出布置可以现场调整,不需要重新做。安装师傅拆下台面挡板,重新装配到西侧,一个小时搞定。
调试做了三组测试:空载升降二十次、2吨满载升降十次、叉车带托盘短边进出实际走五趟。叉车司机操作了一遍,说:“这尺寸对了,不用像以前那样倒好几把。”老刘才签字验收。

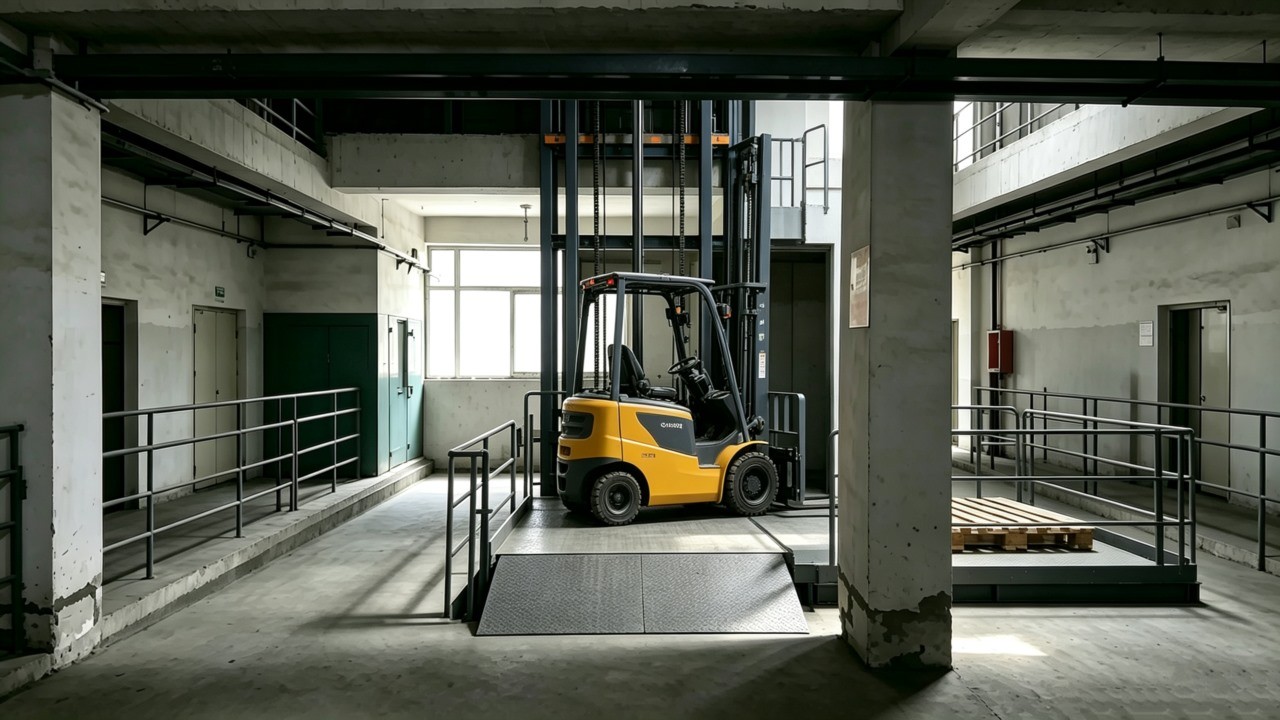

图3:设备安装完成后实拍
结 语
仓库升降货梯非标定制,核心是把仓储作业的“动线”装进设备尺寸里。托盘多长、叉车从哪边进、每天用多少次、地面能不能挖——这些条件决定了台面尺寸、进出方向、液压配置,标准机型参数表上找不到答案。老刘的工况,非标定制用1.8×2.3米台面和直角进出设计,让叉车短边进出不再倒库。你的仓储现场有什么特殊要求?托盘多大、叉车怎么走、频率多高——把这些告诉我们,技术员先到现场量一遍,再出一套匹配你仓储动线的非标方案。你的工况特殊,我们有办法。
