去年,淄博一家物流园要在月台边装一台固定式卸货平台。月台高度1.2米,常来车厢底板1.35到1.5米。难点在土建——月台是早年建的,前沿没有预埋件,地面还有排水沟。施工图纸上,把预埋件位置、排水沟改道、设备锚固三件事画在一张总装图上。今天按施工顺序,把从土建到交付的全过程拆开说。
一、土建阶段:预埋件水平度比位置更重要

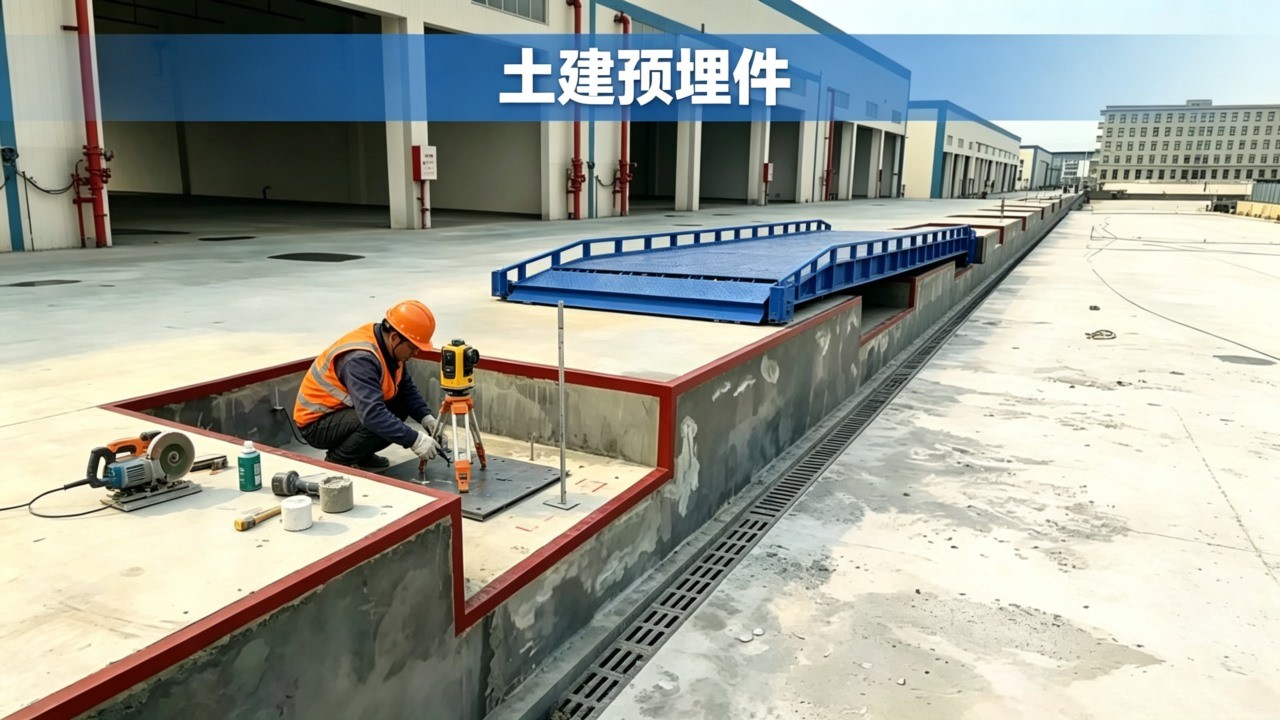

图1:土建预埋件安装实拍图
土建是第一步。图纸要求预埋钢板中心线偏差不超过5毫米,水平度偏差不超过2毫米。现场实测,原月台前沿平整度差8毫米。施工队先用打磨机把凸出部分磨平,再用环氧砂浆找平,预埋钢板放上去后用激光水平仪校准,四个角高差控制在1.5毫米以内。
为什么水平度比位置更重要?预埋件不平,设备底座放上去是扭的,主梁受力不均,焊缝容易开裂。排水沟原来正对设备安装位置,改道到月台侧面,避免设备受潮。
二、设备安装:主梁就位后先校水平,再焊锚固

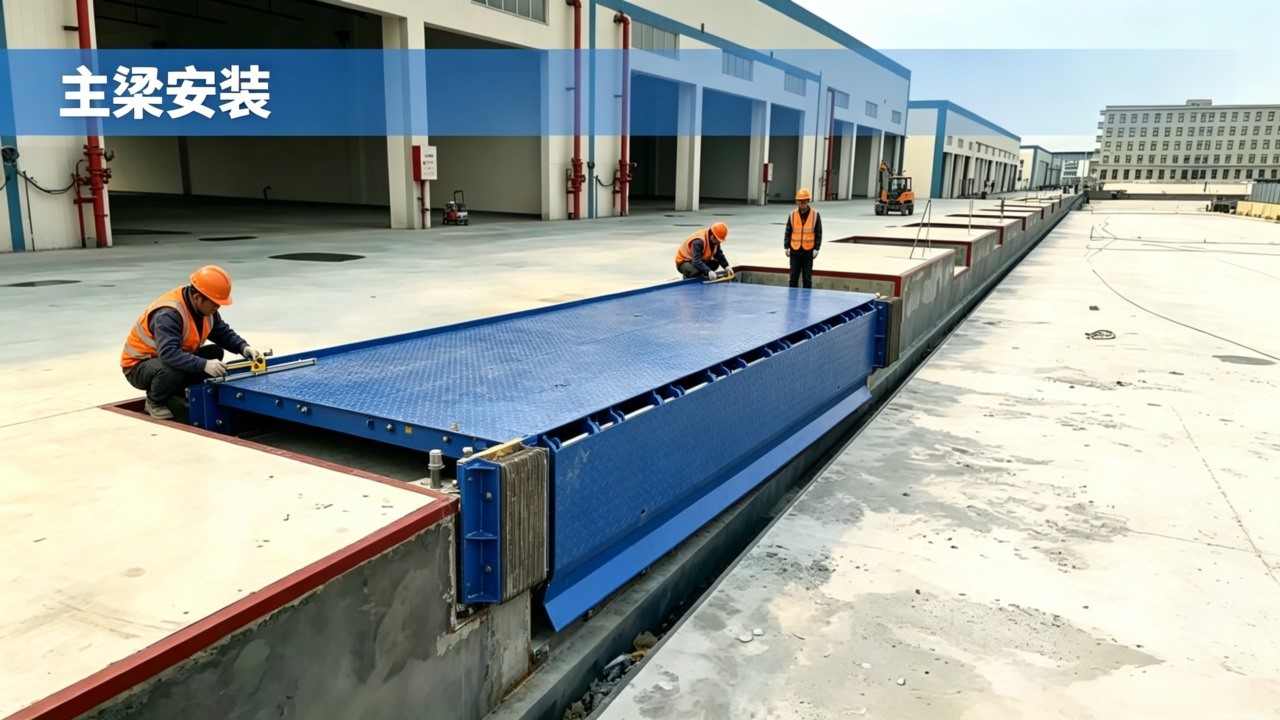

图2:卸货平台主梁吊装就位实拍图
设备到现场,主梁吊装就位。图纸上标注主梁与预埋件采用螺栓连接加焊接双重固定。安装师傅先把主梁放在预埋件上,用临时螺栓固定,然后用水平仪测主梁两端高差。调整垫片厚度,把高差控制在2毫米以内,再拧紧螺栓。
焊接锚固板时,焊缝打坡口,焊后100%超声波探伤。这一步不能省——主梁和预埋件的连接焊缝承受全部水平剪力,焊缝有缺陷,设备用久了会移位。图纸上标注探伤等级Ⅱ级,制造车间按图施工,验收时逐条核对探伤报告。
三、液压与电气调试:唇板搭接测试,限位开关逐点校

图3:卸货平台电气系统调试实拍图
液压系统调试。先空载升降五次,排空气。再让唇板搭接模拟车厢,测试搭接角度和贴合度。唇板与车厢底板间隙要求小于2毫米。限位开关逐点校,上升限位、下降限位、唇板翻转限位,每个点手动触发三次,确认动作灵敏。电气箱接线检查相序,确认电机转向正确。
四、负载测试与交付:1.25倍超载,保压30分钟
负载测试是交付前的最后一关。按图纸要求,做1.25倍额定载荷超载测试。额定4.5吨,加载5.6吨砝码,保压30分钟。测试时在台面四角各放一个百分表,测残余变形。实测最大残余变形0.8毫米,小于跨度1/1000的要求。然后做偏载测试,在台面一端加载满载,观察另一端是否翘起。
数据全部达标,客户签字验收。交付时随设备附一份施工记录和测试报告,图号、焊缝探伤记录、调试数据都在里面。三年后如果设备需要更换部件,调出原图,型号规格一目了然。
卸货平台施工,土建精度决定设备能不能装平,焊接质量决定设备能用多久,负载测试决定交付有没有依据。这套流程我们做了三十多年,每一步都有图纸和数据支撑。你如果有卸货平台施工项目,把月台条件、车型高度、地面状况发给我们,技术员先到现场勘测,再出一套从土建到设备的完整方案。你的工况特殊,我们有办法。
