“你们先出个方案我看看吧。”
德州一家机械加工厂的周总,第一次打电话就这么说。我们没急着出图,先问了一句:“车间里装设备那个位置,地面是浇筑的还是预制板?”
周总说不太确定。派人去现场一看——是预制板,下面还有半层是空的。这种地面不能直接装标准底座,得改成跨梁式基础,把载荷传导到承重墙上去。
这个改动,不勘测谁也不知道。电动升降平台定制方案这件事,真正值钱的不是最后那几张图纸,而是从勘测到交付的一整套流程——每一步踩过的坑,都有人替你提前避开了。
一、现场勘测:拿不到一手数据,后面都是猜
定制方案的第一步永远是去现场。你可能会说“我把尺寸量好发给你们不行吗”,行,但不保险。有三个数据,客户自己量的和实际情况经常有出入:
地面平整度。人眼看着挺平,激光水平仪一打,高低差超过10毫米的情况很常见。地面不平,底座装上去会翘,长期运行剪叉臂受力不均。我们一般要求同一安装面的高差控制在5毫米以内,超了就得用垫铁找平或者打磨处理。
垂直方向的隐蔽障碍。车间顶上可能有消防喷淋管、电缆桥架、通风管道——这些在建筑图纸上不一定标全。我们在济南济阳一家食品厂勘测时,发现设计行程的顶点正好卡在一根DN100的消防管下面,差8厘米。最后把台面下降段做了下沉式设计,才避开。这种问题不站在现场抬头看,发现不了。
地面实际承重能力。老厂房二楼、钢结构平台这类位置,不是你看着结实就能装。载重2吨的电动升降平台,满载时底座区域局部压力可能到每平方米500公斤以上。如果是预制板楼面,不加基础处理直接装,风险很大。我们在潍坊做过一个项目,现场打了取芯孔测混凝土强度,确认没问题才出方案。
勘测完出一份现场条件报告,附尺寸简图和关键数据。这份报告不给客户看,但它是所有后续设计的依据。没有这一步,方案就是纸上谈兵。

图1:技术人员在现场用激光测距仪测量井道高度的实拍图
二、方案沟通:三个技术决策你得拍板
勘测数据拿到,进入方案设计。这个阶段核心是三个技术决策点,需要你参与确认:
结构形式怎么选。电动升降平台常见的有剪叉式、导轨式、套缸式。层高低、载重大的用剪叉式多;行程超过6米、对平稳性要求高的,导轨式更合适;空间特别小、只有一个人站的位置,考虑套缸式微型升降。我们不做所有形式都推荐,看你的工况匹配哪个。
台面和井道的关系怎么处理。这是非标设计里最频繁要解决的问题。你的井道宽2米,标准台面1.8米,那左右各留10厘米间隙,够不够?答案是看导轨安装方式和检修需求。如果导轨装在井道侧壁,台面边沿到导轨面至少留6-8厘米。太紧了安装难,太松了浪费空间。德州一家配件厂就是台面做大了,塞进井道以后维修人员手都伸不进去,后来改了侧开式检修口。
控制系统留不留升级接口。现在用按钮控制够用,以后要不要加楼层呼梯?要不要联入车间ERP系统?这些功能现在不加,但电控箱里可以预留一路备用信号线接口。成本几乎不增加,将来改造省大事。给客户做方案时我们一般建议预留,用不用你决定。
这三个点定了,设计师开始出图。一般3-5个工作日出初版3D方案图,发给你确认。这个阶段改图纸很正常,改两三轮的都有。

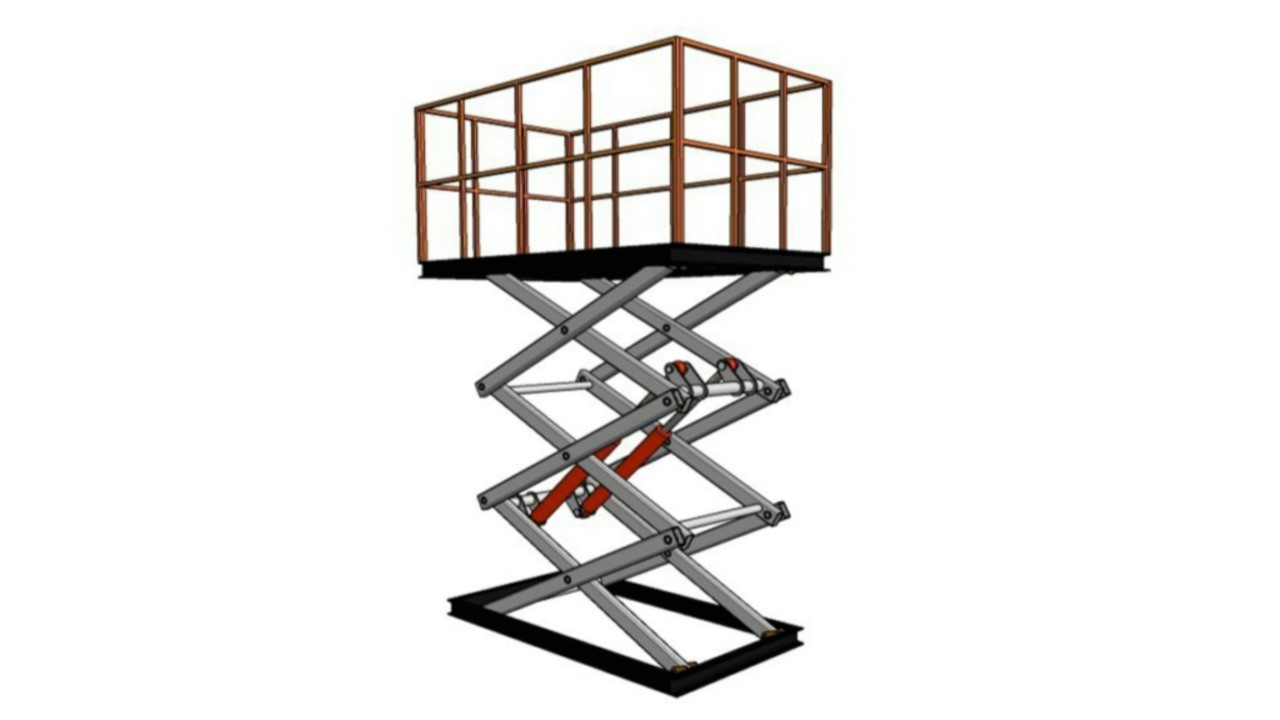

图2:设计师在电脑前调整电动升降平台3D方案图的屏幕截图
三、图纸确认到生产:图纸上的每一个标注都是工艺指令
方案图确认,进入生产。这步你不在现场,但有几个环节决定了最终品质:
材料下料。电动升降平台的剪叉臂、台面框架主要用矩形钢管和槽钢。我们用的管材壁厚公差控制在正负0.2毫米以内——这个精度外行看不出,但壁厚差0.5毫米,同样规格的剪叉臂承重能力就差了一个等级。下料用锯床切,保证端面垂直度,因为剪叉臂是铰接结构,端面不平装起来会别劲。
焊接与探伤。台面框架和剪叉臂的受力焊缝,焊完要做外观检查,关键焊缝做磁粉探伤。焊接应力大的结构件焊完进抛丸机,既除锈又释放部分应力,比手工打磨处理效果好得多。
组装与管路。液压管路接头全部用双密封结构,装完管路做压力测试,打到额定压力的1.5倍,保压15分钟。渗一滴油都不行——油迹一旦出现在客户现场,再解释都说不清。
出厂测试。每台设备装完,先空载跑10个循环,听异响、测电流。然后按额定载重1.25倍做负载测试,观察结构变形和升降速度。这些数据记录下来存档,设备出了问题能追溯。
你可能觉得这些是厂家的事,不需要了解。但采购的时候问一句“你们出厂做什么测试”,对方回答得含含糊糊,那就要打个问号了。

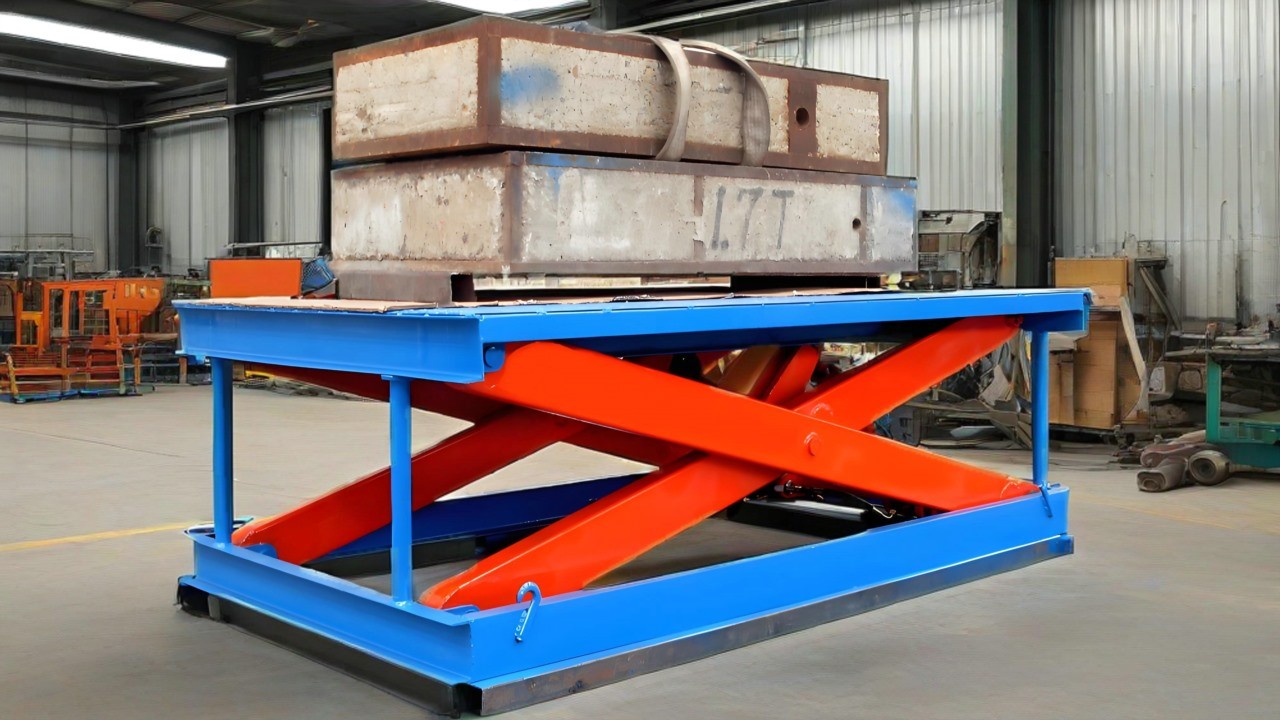

图3:工厂车间内一台电动升降平台正在做负载测试
四、安装调试:方案好不好,装上去才知道
设备运到现场,安装是方案落地的最后一关。三个环节值得你到现场看:
吊装就位。非标设备尺寸大、吨位重,厂房门口到安装位置这段路不一定好走。我们的安装队出发前会先看客户发的现场通道照片,提前备好地坦克、撬棍、手动叉车这些搬运工具。有一回给泰安一家汽配厂装设备,车间门口有根雨水管挡着,设备进不去,临时拆了半截管道才通过——这种意外,经验丰富的班组处理得快。
校准与找平。导轨垂直度用激光水平仪校准,偏差控制在3毫米以内。底座与地面之间如果用了垫铁找平,垫铁要点焊固定,防止震动移位。这些做完,才能拧紧地脚螺栓。
带载调试。装完先空载跑,再半载跑,最后满载跑。满载测试至少10个循环,看升降速度是否达标、有无异常噪音、电控箱温升是否正常。每个动作做完,才签验收单。
从勘测到交付,一个完整的电动升降平台定制流程走下来,短则三周,长则五到六周——取决于结构复杂度和客户确认速度。
好的方案,是替你把五年内的雷都排了
采购一台非标定制的电动升降平台,你要的不只是一套图纸、一台设备。你要的是一个从勘测开始、到安装结束、每个环节都有人帮你想到“万一”的完整方案。
车间那个位置能不能装?地面够不够结实?台面跟井道间隙留多少合适?液压管路几年后好不好检修?这些问题,在方案阶段多花一天讨论,比设备装完再改,省十倍时间、省百倍成本。
把你的工况发过来,我们从勘测开始,一步步出方案。你遇到的问题,大概率我们以前遇到过、解决过。
