淄博一家食品厂的张经理,最近为一台升降平台愁得睡不着。车间要加装设备,把一楼原料库的糖浆桶送到二楼投料口。载重800公斤,行程2.8米,听起来不难。但现场地坑只有70公分深,二楼楼板还是预制板,标准剪叉式升降平台最低收纳高度要1.2米,放进去高出一大截,楼板也撑不住。张经理找了四家供应商,两家直接说做不了,另外两家报价含糊,方案说不清。
升降平台定制这个事,找对厂家比价格更重要。
一、现场勘测:定制第一步,先把“不能改”的限制量清楚

图1:升降平台现场地坑深度实测图

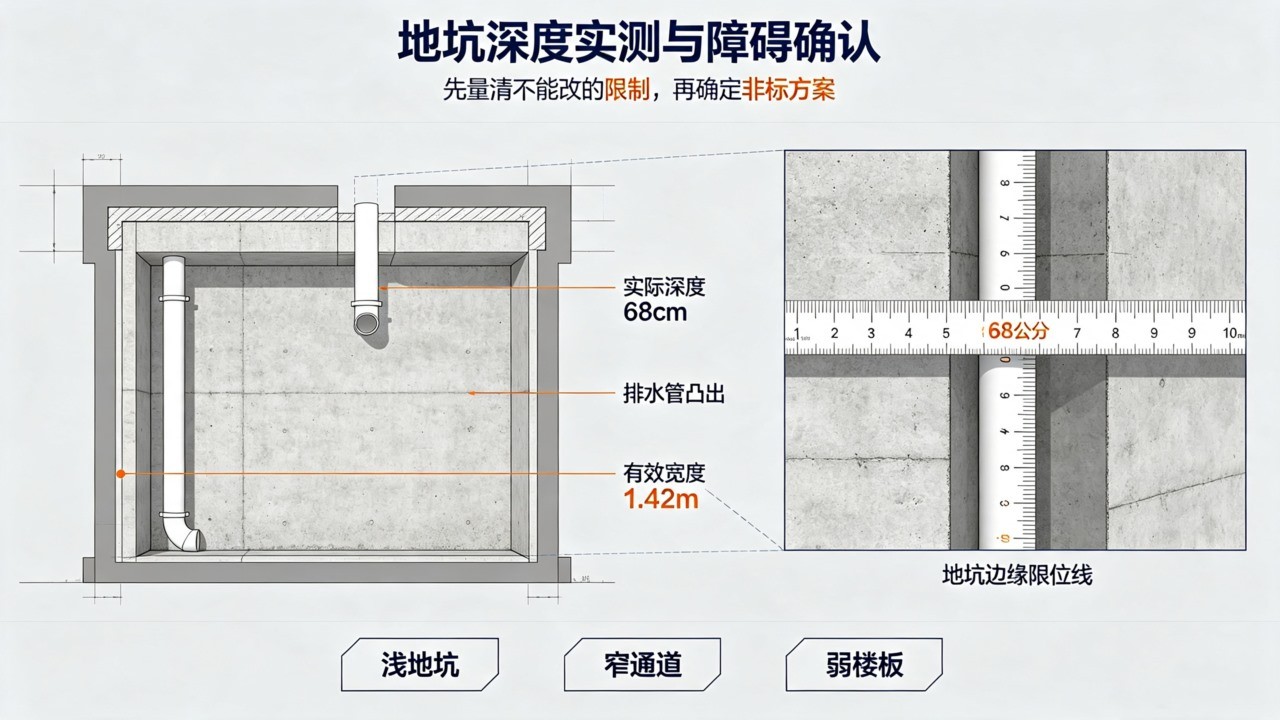

我们没有急着报价,先派技术员去了现场。实测数据比电话里更具体:地坑实际深度68公分,比图纸标注还少2公分;二楼楼板活荷载约300公斤/平方米;通道一侧有根排水管凸出墙面,有效宽度只剩1.42米。
这三组数据一摆,标准设备的路就堵死了。地坑浅,单层剪叉收不进去;楼板弱,常规四点支撑会把载荷集中压坏;通道窄,台面宽度必须让出排水管。升降平台定制厂家要做的,就是把这些“不能改”的限制,变成方案里的“必须改”。
二、方案沟通:三处非标改动,每一处都有原因

图2:升降平台双层剪叉结构图
针对张经理的现场,我们做了三处关键改动。
第一,双层剪叉替代单层。地坑只有68公分,单层剪叉收纳高度最低也要80公分,放进去会高出二楼地面一截,叉车没法平进。改成双层剪叉后,收纳高度压到65公分,和地面平齐。代价是多用了约40%钢材,结构复杂度上升,但这是少数能匹配地坑的方案。为什么必须平齐?平台降到最低时,叉车要直接开上去,哪怕高出3公分,轮胎都会卡住。
第二,底座整体框架放大。二楼楼板承重不够,常规四支点会把800公斤载荷加设备自重集中在四个小面积上,局部压强超过楼板极限。我们改成整体框架式底座,底部铺12毫米厚钢板,把压力分散到整个地坑边缘。计算下来,单位面积压强从380公斤降到280公斤,低于楼板设计荷载。
第三,台面宽度定做1.4米。通道有效宽度1.42米,标准台面1.6米进不去。定做1.4米,两侧各留2公分安全间隙。少了20公分,对800公斤的糖浆桶来说,刚好够用,不浪费空间。
三、图纸确认与生产制造:定制厂家的底气在车间
方案确认后,技术部出正式图纸。总装图、剪叉臂部件图、底座框架图,每个尺寸都和现场复核过。
生产环节,这台设备的焊接要求比常规机型高。剪叉臂用国标Q355B方管,壁厚6毫米,焊前打坡口,焊后100%超声波探伤。双层剪叉的铰接点比单层多一倍,每个销轴孔用数控加工,公差控制在H8级以内。液压系统选了德国力士乐泵站,密封件用进口材质——我们在盐城化工厂的一台防爆液压系统用了四年没漏油,靠的就是这些部件的稳定性。
出厂前做了1.25倍额定载荷超载测试,保压30分钟,台面沉降小于2毫米。这些测试,没有自己的车间和液压试验台做不了。三十多年做非标设备,我们敢把每一项测试数据写进交付文件。
四、安装调试:现场冒出2公分的问题,这样解决

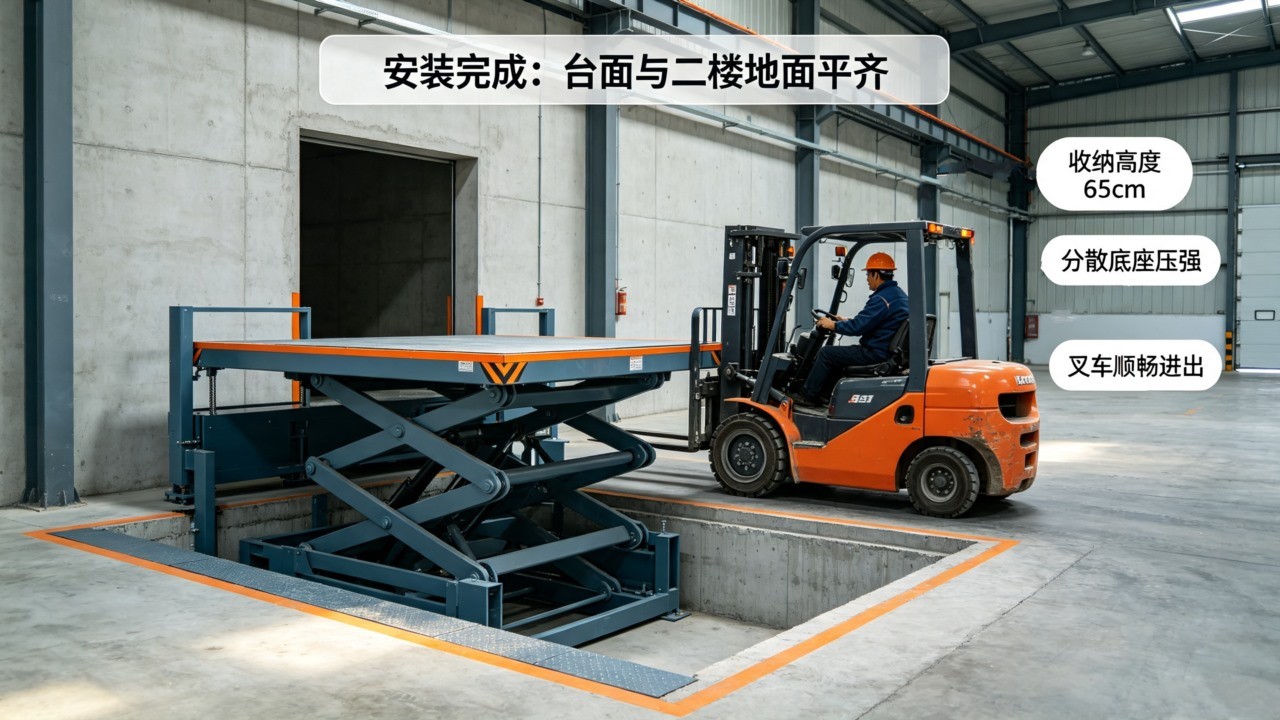

图3:升降平台设备安装完成后实拍图
设备运到现场,又出了个小插曲。二楼门洞高度比设备折叠后矮了2公分。安装师傅拆掉顶部警示灯,推进去后重新装回,前后不到半小时。张经理站在旁边说:“你们连这种细节都处理过,看来没少干。”
调试做了三组测试:空载升降十次、满载800公斤升降五次、满载保压30分钟。双层剪叉运行平稳,无异响,台面与二楼地面完全平齐。张经理让叉车司机来回开了三趟,确认不卡轮胎,才签字验收。
结 语
升降平台定制,难的不是造一台设备,而是找到那个“卡住你的点”,然后用技术手段解决掉。张经理的地坑太浅,我们用了双层剪叉;楼板不够强,我们放大了底座。每个改动背后,都是现场数据和工程计算的支撑。
你的车间有什么特殊限制?地坑浅、楼板弱、通道窄、进出料方向别扭——都没关系。把现场尺寸和照片发给我们,技术员先判断可行性和需要明确的方案。你的工况特殊,我们有办法。
