德州一家食品厂的采购老刘,最近被一台升降货梯难住了。车间三层楼,要运2吨重的糖浆桶,可预留的井道尺寸只有1.8米×1.5米,标准货梯轿厢宽度要2米,根本塞不进去。一层层高4.5米,二层层高只有3.2米,标准导轨长度对不上。更麻烦的是,底坑只挖了20公分,标准货梯要求底坑深度50公分以上。

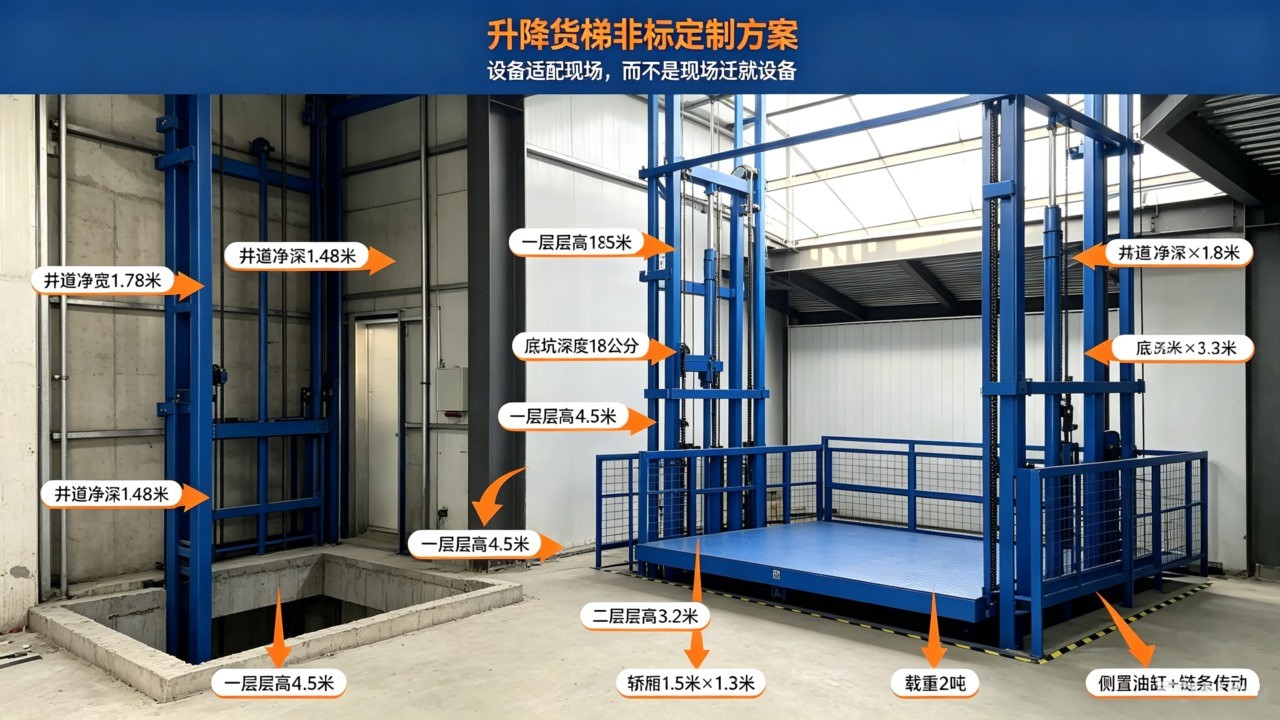

https://pt.sjt16.com/static/upload/image/20260821/1787271429102750.jpg
老刘找了五家供应商,四家说只能按标准改井道,报价单里光土建改造就要六万。他问我们:“不改井道,按现场尺寸定做一台升降货梯,行不行?”
这就是升降货梯非标定制的典型场景:现场条件已经固定,设备必须去适配,而不是让现场迁就设备。
一、现场勘测:三个数据,直接决定方案走向
我们没急着报价,先派技术员去了老刘的车间。实测数据比电话里更具体:井道净宽1.78米、净深1.48米;一层层高4.5米,二层层高3.2米;底坑深度只有18公分。另外,进出料方向是从北侧通道进,不是常规的南侧。
这三组数据一摆,标准货梯的路就被堵死了。轿厢宽度必须缩到1.5米以内;导轨行程要按层高定制,不能买标准6米轨回来切;底坑太浅,液压缸的安装方式得改。
老刘说了一句:“早知道这么麻烦,当初土建就该留大点。”可惜没有早知道。非标定制的价值,就是在既定条件下把设备做出来。

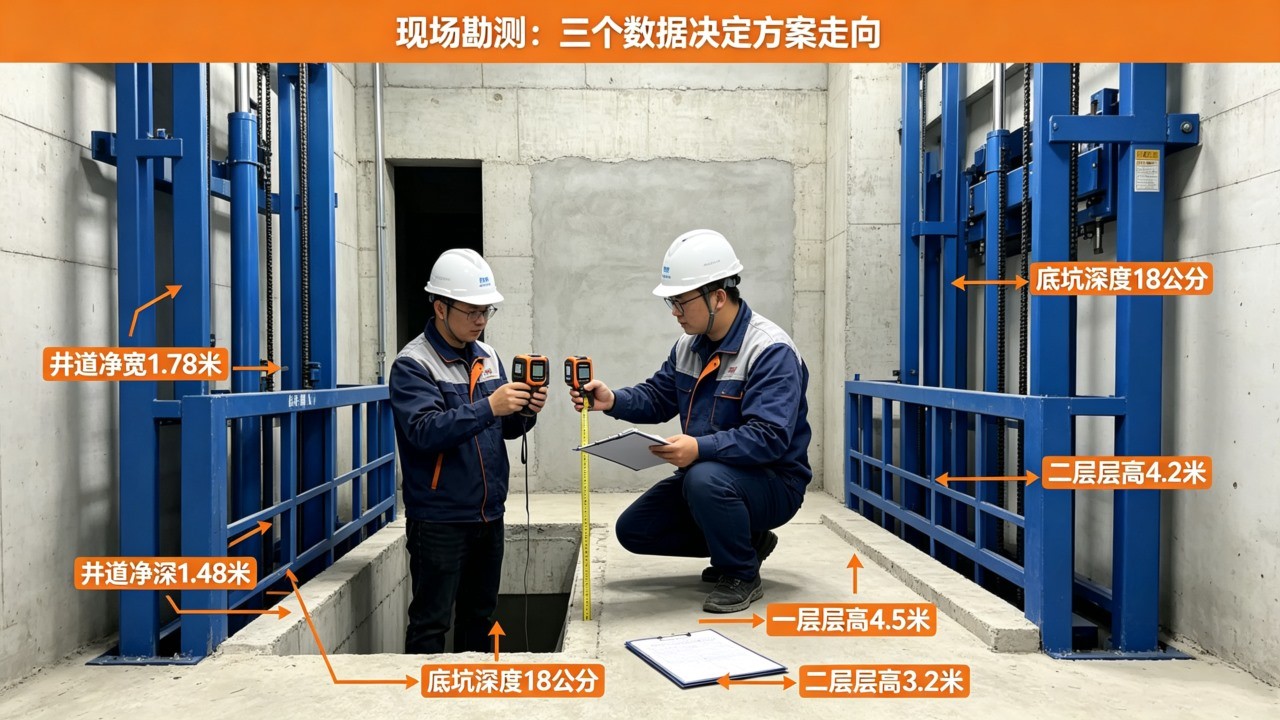

图1:升降货梯非标定制现场勘测实拍图
二、方案沟通:按楼层、载重、尺寸,逐个拆解定制
针对老刘的三个限制,我们做了三处非标改动。
轿厢尺寸定做1.5米×1.3米。为什么是1.3米深?井道深度1.48米,留出8公分给导轨和轿厢间隙,轿厢深度最多1.4米。但载重2吨的糖浆桶直径约1.1米,1.3米深刚好放下并留出20公分操作余量。再深就碰井道壁,再浅就装不下。这个尺寸不是拍脑袋,是反推出来的。
液压缸行程按楼层定制。二层和三层的高度不一样,液压缸的活塞行程必须按最大层高4.5米设计,但导轨分段长度分别对应3.2米和4.5米。我们在导轨上做了可调节的层门撞块,让货梯在每一层都能准确平层,误差不超过5毫米。这个细节,标准货梯的固定层门位置是做不到的。
底坑浅,液压缸不下沉。标准液压货梯的油缸通常装在地坑里,但老刘的底坑只有18公分。我们改为侧置油缸加链条传动结构,油缸安装在轿厢侧面,通过链条拉动轿厢升降。这样既不占用底坑深度,又保留了液压驱动的平稳性。代价是传动结构稍复杂,但比起把底坑挖深一倍,这笔钱花得值。

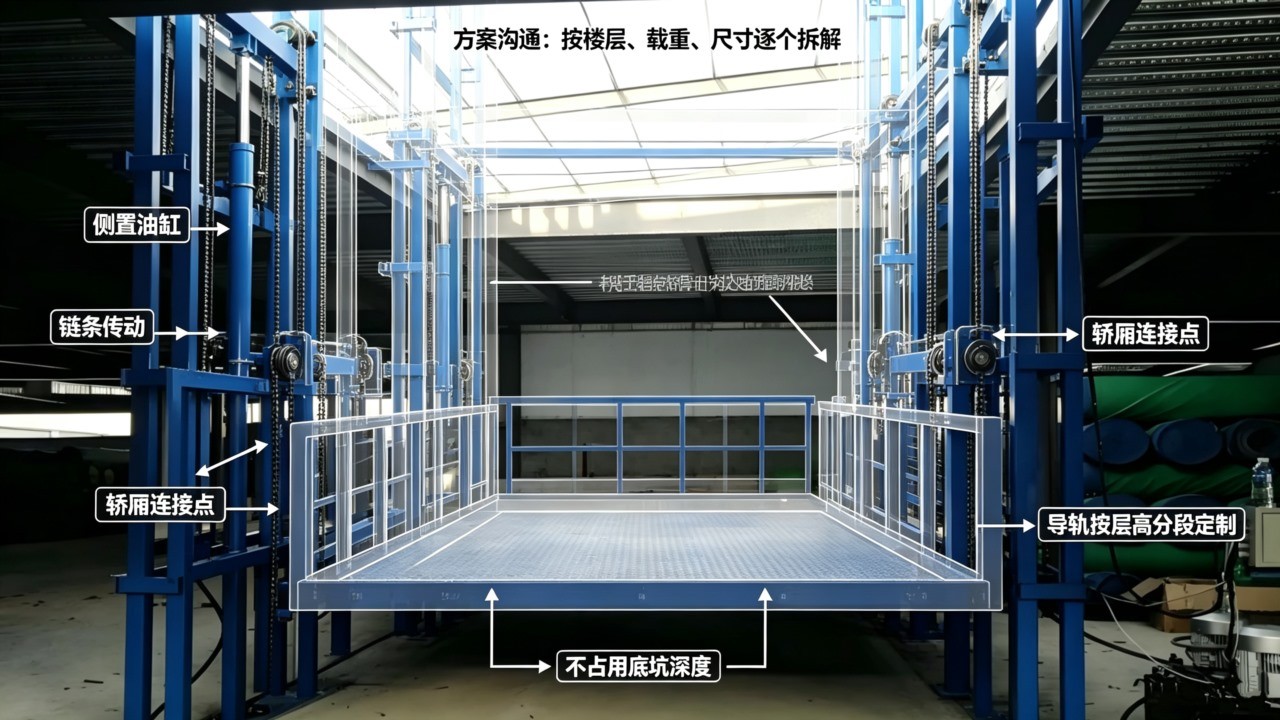

图2:侧置油缸加链条传动结构示意图
三、图纸确认与生产制造:每一处改动都经过计算
老刘对方案里“侧置油缸”有点犹豫,担心稳定性。我们带他去车间看了两台正在生产的同类型货梯,还给他算了笔账:载重2吨,轿厢自重1.2吨,链条安全系数做到8倍,侧置油缸的推力经杠杆比放大后完全够用。他看完才在图纸上签字。
生产环节,这台货梯的焊接要求比标准机更高。轿厢框架用Q355B方管,焊缝100%超声波探伤。液压系统选德国力士乐泵站,密封件用进口材质——我们在盐城一家化工厂的防爆液压系统用了四年没漏过油,靠的就是这些部件。出厂前做了72小时满载连续运行测试,轿厢升降两万次没有异常。
这些数字不是写在宣传册上的,是每一台设备出厂前必须过的关。三十多年做非标货梯,我们敢把测试数据交给客户留档。

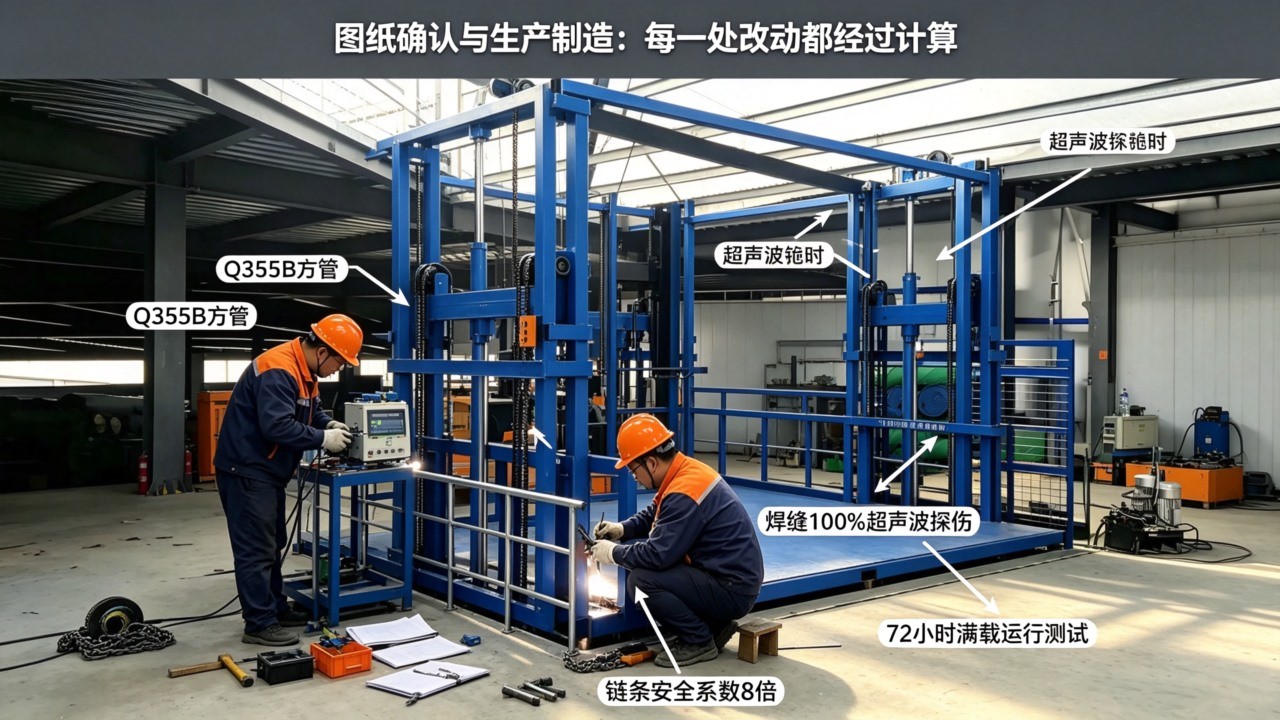

图3:生产车间内货梯框架焊接探伤实拍图
四、安装调试:现场又冒出一个新问题,我们这样解决
设备运到现场,安装时发现北侧通道的地面有一处修补过,比周围高2公分。货梯运进来时,轿厢底部擦了一下。
安装师傅现场用磨光机把高出部分磨平,又在通道上铺了块过渡钢板,问题解决。老刘问:“这种问题你们常遇到?”我们实话实说:老车间地面不平很正常,安装时随身带着处理工具,比再约土建队快得多。
调试做了三组测试:空载三层往返十次、满载2吨三层往返五次、满载状态在中间层停留保压30分钟。轿厢平层误差小于5毫米,侧置油缸运行平稳无异响。老刘让叉车司机实际开了三趟,确认糖浆桶进出顺畅,才签字验收。
结 语
升降货梯非标定制,核心就一句话:设备去适配现场,而不是现场迁就设备。老刘的井道窄、层高不一、底坑浅,标准货梯装不了,非标方案却能把每一个限制都化解掉。你的楼层有多高、载重要多大、尺寸卡在哪——把这些数据发给我们,技术员先去现场量一遍,再出一套有依据的定制方案。你的工况特殊,我们有办法。
