绍兴一家物流园的陈经理上个月遇到一件糟心事。登车桥到货了,安装队进场才发现地坑尺寸不对——图纸标的是2500×2200毫米,实际挖成了2400×2100毫米,设备放不进去。凿混凝土重做,工期延误一周,装卸线停摆,损失算谁的?安装队说“按图纸挖的”,施工方说“图纸没看清”,扯了三天。最后重新浇筑,多花了两万多。
固定式登车桥安装出问题,八成出在地坑上。设备本身有厂家质保,但地坑是用户自己做的,尺寸偏差、预埋件偏移、排水没做——后期设备晃动、渗漏、锈蚀,根子都在这里。这篇文章把安装全流程拆成五个阶段,每个阶段的关键控制点标清楚。你不需要自己动手,但要能看懂施工队做得对不对。
一、地坑施工:用户要自己完成的“第一道工序”
固定式登车桥安装的第一步,不是设备进场,是地坑施工。这一步由用户负责,厂家只提供图纸。地坑做不好,后面全白搭。
地坑尺寸必须按厂家图纸来。行业标准尺寸约2500×2200×600毫米(长×宽×深),允许误差±10毫米。现场要复核,不能只信图纸。有一家食品厂的地坑,图纸标注的深度是580毫米,实际挖了620毫米,多了40毫米。设备放进去后桥面比月台低了4公分,叉车上桥有台阶,每次过车都颠一下。垫钢板补起来,但垫层不密实,用了半年开始下沉。
预埋件是地坑施工的第二道关。预埋钢板或螺栓的位置必须与登车桥底座孔位一一对应,位置偏差不超过±5毫米。绍兴那个案例,问题就出在预埋钢板的位置——施工方按旧版图纸定位,新版图纸底座孔距改了15毫米,钢板位置没跟上。设备就位时螺栓穿不过去,只能重新植筋。植筋的锚固强度比预埋差一截,后期设备满载时底座轻微位移,焊缝开始出现裂纹。
地坑排水是最容易被忽略的一项。固定式登车桥装在月台边缘,地坑低于地面,雨季积水是常态。坑底要做1%到2%的排水坡度,通向集水坑(不小于300×300×300毫米),集水坑里装潜水泵。有一家化工厂没做排水,一场暴雨后地坑灌满水,液压泵站泡了,电机烧了,换一套花了八千多。

图1:固定式登车桥地坑施工现场实拍图
二、设备就位与机械固定:水平度决定设备寿命
地坑验收合格后,设备进场。吊装就位阶段有三个控制点。
水平度是第一关。登车桥台面的纵向和横向水平度误差不超过每米2毫米。用水平仪放在台面四角测量,四个角的高差不超过2毫米。不水平的话,用垫铁调整,不能垫砖块或碎石。垫铁要垫在底座受力点下方,不能垫在中间。有一家纸品厂的登车桥,安装时垫铁垫偏了,设备用了三个月,底座焊缝出现裂纹——因为受力不均匀,焊缝长期承受交变应力。
与月台边缘的间隙是第二关。登车桥唇板与月台边缘的间隙应控制在15毫米以内。间隙过大,叉车轮子可能卡进去;间隙过小,设备热胀冷缩时可能顶住月台。这个间隙通过调整地脚螺栓的位置来微调。有一家汽配厂的安装队图省事,没调间隙,留了30毫米。叉车过桥时轮子掉进间隙里,操作工吓了一跳。
地脚螺栓紧固是第三关。M16螺栓的紧固扭矩在150到200牛·米之间。扭矩不够,设备振动时螺栓会松;扭矩过大,螺栓可能拉断或底座变形。紧固后要加防松垫片,或者用双螺母锁紧。固定式登车桥每天承受叉车上下几百次冲击,螺栓松动是常见故障。

图2:固定式登车桥就位安装实拍图
三、液压系统与电气接线:油管和相序最容易出错
机械固定完成后,进入液压和电气接线阶段。这两块是安装队最容易“踩坑”的地方。
液压管路连接有三个注意点。油管接头用锥面密封或O型圈密封,禁止用生料带——生料带的碎屑可能被冲进液压系统,堵塞阀孔。油管弯曲半径不小于200毫米,管夹间距不超过1米,避免油管在设备升降时被拉扯。加注液压油用46号抗磨液压油,加到油标中位。加完油后反复升降5到8次排气,再补油到中位。
有一家食品厂的登车桥安装后液压系统一直有异响,查了半天发现是油管接头用了生料带,碎屑堵了节流阀。拆开清洗,重新换密封圈,问题解决。生料带省不了几块钱,但堵一次阀的维修成本够买一箱密封圈。
电气接线有两个关键检查。三相电源的相序必须正确——相序接反,电机反转,按上升按钮设备反而下降。检查方法是点动电机,看泵的旋转方向是否与泵体箭头一致。接地电阻不超过4欧姆,接地线必须可靠连接。控制箱到电机的电缆建议用YJV 5×4平方,穿镀锌钢管保护。有一家机械厂的安装队没检查相序,试机时按上升按钮设备往下走,差点把操作工的手夹了。

图3:固定式登车桥液压管路与电气控制箱接线实拍图
四、空载调试与负载测试:能动只是第一步
接线完成后进入调试阶段。调试分两步:空载和负载。
空载调试先做。操作上升和下降按钮,观察平台动作是否平稳。调节节流阀,让上升时间控制在15到25秒,下降时间10到20秒。升降速度太快,叉车司机来不及反应;太慢,影响装卸效率。检查唇板翻转是否灵活——唇板从水平位置翻转到搭接位置,动作应该顺畅无卡滞。用节流阀微调升降速度,调到操作工觉得“跟手”为止。

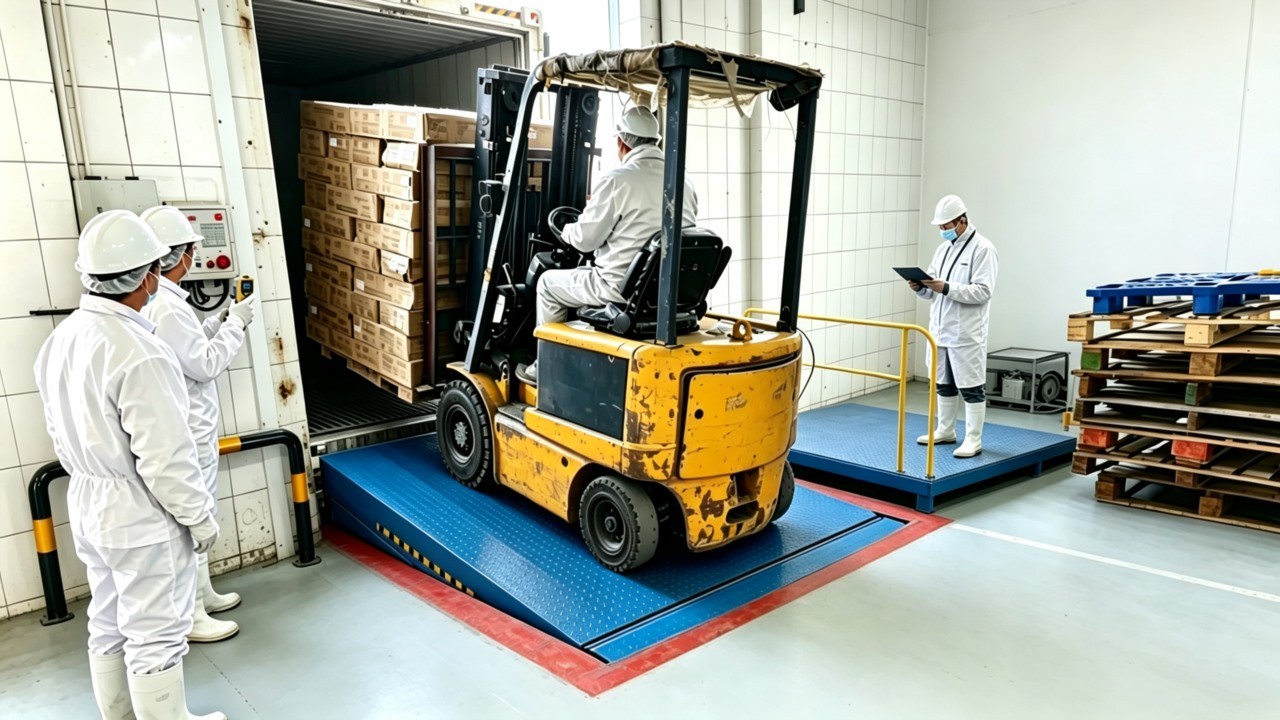

负载测试是验收的核心。加载额定载重的叉车(比如10吨),反复升降5次。听有无异响,看有无抖动,检查所有油管接头和油缸端盖有无渗漏。保压测试:平台升至最高位,关闭电机,保压15分钟,下沉量不超过3毫米。有一家物流园的登车桥保压测试时下沉了8毫米,查出来是油缸密封圈装反了。密封圈换过来,下沉量回到1.5毫米。

图4:固定式登车桥负载测试图
安全装置测试不能省。急停按钮按下后所有动作立即停止,旋转复位后恢复正常。限位开关触发时平台自动停止。液压锁在断电后应保持平台位置不下滑。测试手动下降阀——断电情况下能手动把平台降下来。这些装置平时用不到,出问题时是保命的。
五、验收与交付:签字前把这几项过一遍
安装完成,施工队会要求签验收单。签字之前,把这几项过一遍。
地坑尺寸复核:长宽深偏差不超过±10毫米,底面水平度不超过每米3毫米,预埋螺栓位置偏差不超过±5毫米。设备水平度:台面四角高差不超过2毫米,唇板与月台间隙不超过15毫米。液压系统:所有油管接头、油缸端盖、泵站表面无渗漏,油箱油位在油标中位以上,油液颜色透明淡黄。负载运行:空载和满载升降平稳,无异响、无抖动、无卡滞。安全装置:急停、限位、液压锁、手动下降阀功能正常。交付资料:使用说明书、合格证、保修卡、液压原理图、电气原理图齐全。
这份清单你可以打印出来,验收时逐项打勾。有一家物流园的陈经理后来告诉我,他第二台登车桥安装时把清单给了施工队,安装队提前三天进场预验收地坑,发现预埋螺栓位置偏了5毫米,现场整改后才吊装设备。工期一天没耽误。
结 语
固定式登车桥安装,核心是五步:地坑做准、设备放平、油管接好、调试到位、验收过细。地坑是用户自己的事,尺寸和预埋件不能马虎;设备就位看水平度和间隙;液压电气盯住密封和相序;调试要过空载和负载两关;验收单签字前把清单过一遍。
安装这件事,事前多花半小时复核尺寸,比事后凿混凝土返工省心得多。你的月台多高?地坑准备怎么挖?把这些发给我们,技术员帮你核对图纸尺寸,确认安装条件再发货。安装图纸和验收清单,随设备一起交付。
